某新建30万吨级海港原油码头工程,包括1个工作平台、4个靠船墩、6个系缆墩和墩台

admin2022-08-02  34

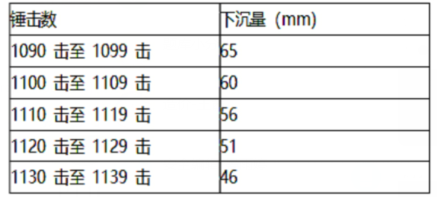

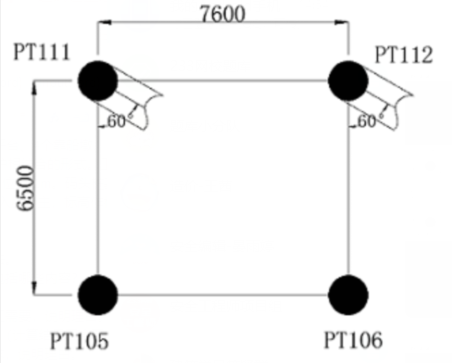

问题 某新建30万吨级海港原油码头工程,包括1个工作平台、4个靠船墩、6个系缆墩和墩台间连接钢桥,以及 1座接岸引桥。码头工作平台、靠船墩、系缆墩均为高桩墩台结构,桩基为钢管桩,设计有直桩和斜桩,桩径为Φ1200mm,长度为61~66m,钢管桩防腐采用涂层和牺牲阳极的阴极保护相结合的形式。工作平台斜桩斜率均为5:1,在工作平台底面高程处,斜桩PT111桩与直桩PT105桩的间距为6500mm,与斜桩PT112桩的间距为7600mm,与PT105连线的扭角为60,见图5。码头沉桩区泥面最高处标高为-7m,施工最低水位为-1m。码头桩基沉桩选用桩架高度为84m 打桩船,其水面以上桩架有效高度为72m、锤及桩帽合计高度为7m、吊锤滑轮组高度为2.5m,吊装定位时桩尖距泥面的富裕水深为1m。本工程沉桩定位采用经纬仪、水准仪,沉桩停锤控制标准以贯入度为主,标高作校核,设计要求最后三阵(每10击为1阵)的贯入度平均值小于5mm/击。PT106 桩沉桩过程中桩尖接近设计标高时的沉桩数据摘录见表5。图5 工作台底面局部桩位平面示意图(图中单位为:mm)表5 PT106桩的沉桩数据摘录表问题:1.写出本工程钢管桩沉桩平面定位的测量控制方法。2.高桩码头施工组织设计中的沉桩施工方案主要包括哪些内容3.本工程阳极块安装位置应符合哪些要求4.本工程选用的打桩船桩架高度是否满足沉桩施工需要,说明理由。5.计算斜桩PT111与直桩PT106之间的设计净距。(计算结果四舍五入,取整数)6.PT106桩在第1139锤击完成后是否满足停锤要求,说明理由。

选项

答案

解析 1.本工程钢管桩沉桩平面定位的测量控制方法为:
(1)定位前,根据设计的桩位布置图,布置好施工基线,计算出基线上控制点与桩连线的方位角。
(2)直桩的平面定位通过2~3台经纬仪,用前方任意角或直角交会法进行。
(3)斜桩定位需2~3台经纬仪,1台水准仪配合。
(4)沉桩时桩的倾斜度由打桩架来保证。
2.施工组织设计中的沉桩施工方案主要包括:障碍物的探摸清除,确定沉桩顺序,编制运桩图和落驳图,锤、桩船(桩架)、桩垫木和替打的选用,锚缆和地笼的布设,桩的运输和堆放,斜坡上沉桩技术措施及岸坡稳定,桩的高应变和低应变动测。
3.阳极块安装位置应符合:(1)牺牲阳极的安装顶高程与设计低水位的距离不小于1.2m。(2)牺牲阳枀的安装底高程与海泥面的距离不小于1.0m。
4.本工程选用的打桩船桩架高度满足沉桩施工需要。
理由是:H=72m>L+H1+H2+H3-H4=66+7+2.5+1-(7-1)=70.5m。
5.斜桩PT111不直桩PT106桩芯距为:(6500-7600×tg30)×sin60=1829mm
故两桩净距为:1829-600×2=629mm
6 .PT106桩在第1139锤击完成后不满足停锤要求。理由是:(56+51+46)/30=5.1mm/击>5mm/击,不满足设计要求最后三阵(每10击为1阵)的贯入度平均值小于5mm/击。
转载请注明原文地址:https://tihaiku.com/jzgc/160418.html

最新回复(0)
