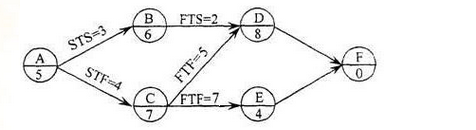

某工程单代号搭接网络计划如下图所示,节点中下方数字为工作的持续时间,其中关键工作

练习题库2022-08-02  15

问题 某工程单代号搭接网络计划如下图所示,节点中下方数字为工作的持续时间,其中关键工作有( )。A、工作A B、工作B C、工作C D、工作D E、工作E

选项

答案 ABD

解析 本题考查的是单代号搭接网络计划。单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。通过时间参数的计算,可以得出关键线路为ABDF。参见教材P83。
转载请注明原文地址:https://tihaiku.com/jzgc/1564074.html

最新回复(0)
