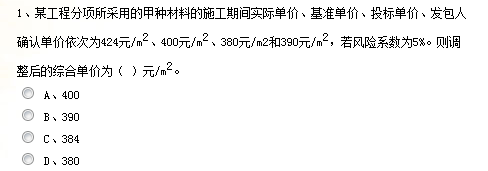

C根据造价信息差额调整法有关材料、工程设备价格变化的调整规定,由于其投标报价中的材料单价低于基准单价,材料单价涨幅(以基准单价为基础)=424/400-1=6%

资格题库2022-08-02  58

问题

选项

答案 C

解析 根据造价信息差额调整法有关材料、工程设备价格变化的调整规定,由于其投标报价中的材料单价低于基准单价,材料单价涨幅(以基准单价为基础)=424/400-1=6%>5%,则调整后(超过部分)该材料的单价=380+400×1%=384(元/m2)。
值得注意的是,如果投标报价中的材料单价低于基准单价,施工期间材料单价跌幅,或者投标报价中的材料单价高于基准单价,施工期间材料单价涨幅均以投标报价为基础,对于超过合同约定的风险幅度值,其超过部分按实调整。参见教材P123~124(例5-4)。
