某集团公司项目经理部承担一段铁路工程施工,施工内容包括路基、桥梁(含制架梁)、隧

admin2022-08-02  29

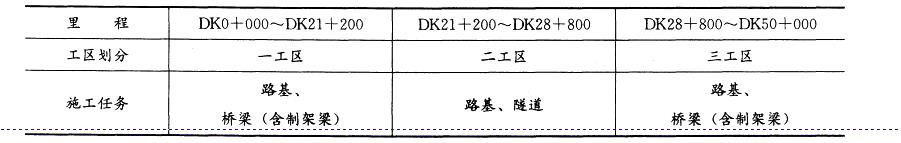

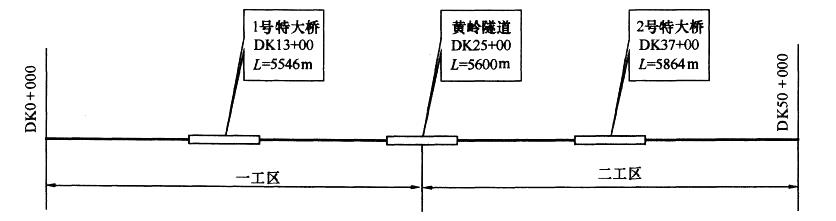

问题 某集团公司项目经理部承担一段铁路工程施工,施工内容包括路基、桥梁(含制架梁)、隧道,不含铺轨。拟上场的队伍,为集团公司下属两个综合工程公司。铁路为新建双线铁路,技术标准为时速250公里的客运专线铁路。标段中间有一座长大隧道,地质复杂,只有两个作业面。路基工程量比较多。项目经理部进场后,进行了工区划分和任务分配,如下图。并要求各工区配置了相应的重要技术岗位,包括工区总工、安全长、工程部长、专业桥梁工程师、专业路基工程师。在施工过程中发生以下事件:事件一,项目部接到集团公司的指示,集团公司下属专业隧道公司必须参与施工,并以隧道口外1000m为施工分界。事件二,专业隧道公司上报了初步的隧道施工机械,包括混凝土搅拌机、运输罐车、混凝土拖泵、变压器、风枪、锚杆台车、钢筋加工机械、高位水池及水管。问题1.请绘出现场项目经理部组织机构图。2.针对图示,配置一工区所需架子队。3.根据背景资料,指出项目部配置的技术岗位中缺少的几个重要岗位。4.根据事件一,重新列表进行工区划分和任务分配。5.针对事件二,请补充缺少的主要隧道施工机械。

选项

答案

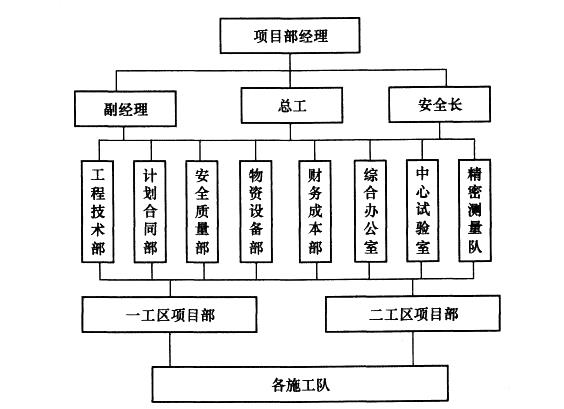

解析 1.【参考答案】现场项目经理部组织机构图如下:【考点解析】目前铁路客运专线施工中,普遍设置集团公司派出的项目部,项目部设五部两室和一个精密测量队,下设工区项目部,再下为各施工队。工区项目部一般也设五部一室一队,不再设中心试验室。2.【参考答案】一工区配置:隧道架子队1个,路基架子队2个,桥梁架子队1个,制架梁架子队1个。【考点解析】目前铁路客运专线施工中,按照原铁道部的要求,必须设置架子队,特别是制梁与架梁、隧道、桥梁施工必须落实。根据背景资料,隧道进口需要设置1个隧道架子队,两段路基各长10公里,设置2个路基队比较合适。1号特大桥的下部工程设置1个架子队,梁部工程设置1个架子队。3.【参考答案】还缺少安质部长和专业隧道工程师、专业测量工程师。【考点解析】工区对应于项目部也要设置安质部长。一工区有半个隧道施工任务,必须设置隧道工程师。工区测量工作一般集中管理,也要有专业测量工程师。4.【参考答案】增加专业的隧道公司后,把黄岭隧道交给这个公司施工,增加一个工区,重新列表进行工区划分和任务分配如下表:【考点解析】施工队伍增加专业的隧道公司后,必须将隧道划分出来,交给隧道公司施工,再增加一个工区,这样任务划分遵循了专业划分的原则,同时施工任务划分也比较均衡。5.【参考答案】还缺少衬砌台车、高压风机机组、隧道通风机。【考点解析】解题思路是根据背景资料提供的隧道机械,对照隧道施工应配置的机械进行分析,对缺少的机械进行完善。
转载请注明原文地址:https://tihaiku.com/jzgc/154438.html

最新回复(0)
