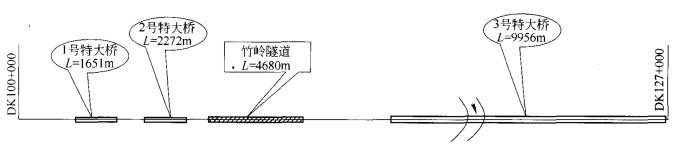

某客运专线土建工程第三合同段,平面示意图如下: 除3号特大桥主跨为1-9

admin2022-08-02  29

问题 某客运专线土建工程第三合同段,平面示意图如下:除3号特大桥主跨为1-96m提篮拱桥(架桥机可运量通过)外,其余均为32m预应力混凝土简支箱梁。箱梁设计为双线整孔箱梁,约重900t,采用1台架桥机架梁。竹岭隧道均为Ⅱ、Ⅲ级围岩,隧道中间有开辟斜井的条件。该项目总工期为3年,要求开工1.5年后开始架梁。 若本标段共有32m简支预应力双线箱梁420孔。用1套900t架桥机架设箱梁平均进度指标2孔/d,箱梁台座上从支模到移梁5d/孔,若箱梁终张后不小于30d方可架设。问题:1.为使制梁进度与架设进度基本均衡,应设置几个制梁台座?2.存梁台座应设多少个?

选项

答案

解析 1.当考虑存梁场地受限制或工期紧张时,按下面方式计算。为使制梁进度与架设进度基本均衡,制梁应至少提前35d开始,持续时间为420/2 = 210d,每天按平均2孔进度生产,需10个制梁台座。
制梁总数量/(制梁工期/每片梁在台座的周转时间)=420/(210/5) = 10个
需要存梁台座:35 X 2 = 70个
2.若有场地存梁,工期不紧张时,可采用下面方式:如计划架梁进度不变,可按架梁进度指标的一半安排预制进度,即1孔/d,需5个制梁台座,存梁台座数量将大幅度增加,将达到箱梁孔数的50%。
转载请注明原文地址:https://tihaiku.com/jzgc/154406.html

最新回复(0)
