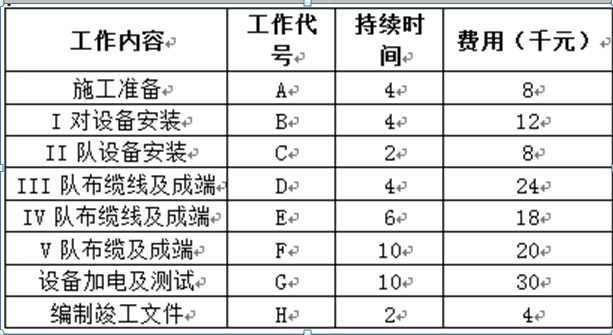

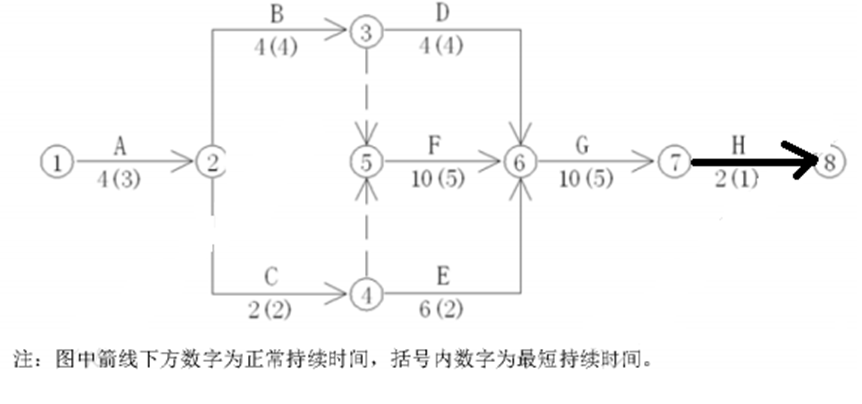

一核心网交换设备安装工程,合同约定工期30日历天,采用包工不包料的承包形式,设备主材由建设单位提供,施工单位根据摸底情况编制了工作分解表、制定了进度计划
事件一:至12天,因III队电缆未到货,导致D工作还需2天完成事件二:因V队施工人员操作不慎,电缆放线器损坏需修复,导致F工作推迟1天事件三:至18天,得知测试仪表比原计划推迟2天送到问题:1、列出本项目计划的关键工作。2、分析说明三个事件对工程工期造成什么影响?3、三个事件发生后,若不赶工,实际工期是多少天?4、至18天,要按期完工,计算说明最佳工期压缩方案(假定只能按天压缩工作,各赶工费率为a)5、分析各事件是否可以向建设单位索赔工期和费用6、列出测试光中继端口灵敏度所用的主要仪器仪表名
选项
答案
解析
1、答:关键工作为:ABFHGH【解析】1L420040通信与广电工程项目施工进度控制P223参照项目管理教程2、事件一:D工作推迟2天,小于其总时差6天,对总工期无影响事件二:F工作推迟1天,因F工作是关键工作,推迟1天,总工期增加1天事件三:测试仪表比原计划推迟2天送到,因G工作是关键工作,应于第20天开始施工,因测试仪表推迟2天,致使总工期增加1天【解析】1L420040通信与广电工程项目施工进度控制P238进度偏差分析三步曲3、实际工期为30+1+1=32天【解析】1L420040通信与广电工程项目施工进度控制P238进度偏差分析三步曲4、答:至18天,工作F尚剩余1天,G和H尚未开始,只能压缩G和H压缩G一天费用30*a/10=3a压缩H一天费用4*a/2=2a所以,最佳压缩工期方案:首先压缩H工作一天,再压缩G工作一天,压缩总费用为2a+3a=5a【解析】1L420040通信与广电工程项目施工进度控制P239工期优化,压缩合理工期5、1)、事件一,可以提出费用索赔,但不能提出工期索赔;因为电缆未到货是建设单位应承担的责任,但D工作推迟2天未超过其总时差6天2)、事件二,不可以提出费用索赔和工期索赔,因为电缆放线器损坏需修复是施工单位应承担的责任3)、事件三,不可以提出费用索赔和工期索赔,因为测试仪表未到货是施工单位应承担的责任【解析】1L420100通信与广电工程合同管理P316建设工程索赔成立的条件及应具备的理由6、SDH传输分析仪、可变衰耗器、光功率计【解析】1L412020传输和交换系统的测试P121光接收机灵敏度和最小过载光功率:SDH传输分析仪、可衰耗器及光功率计
转载请注明原文地址:https://tihaiku.com/jzgc/163757.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
(2019年真题)根据《建设工程施工合同(示范文本)》通用合同条款,关于工程保修
(2019年真题)根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外
(2019年真题)发承包双方在进行招标工程合同价款约定时,若出现中标人投标文件与
(2020年真题)根据《建设工程施工合同(示范文本)》,质量保证金扣留的方式原则
(2020年真题)根据《建设工程施工合同(示范文本)》,关于工程保修期的说法,正
(2020年真题)根据《建设工程施工合同(示范文本)》,关于安全文明施工费的说法
(2018年真题)根据《建设工程工程量清单计价规范》,某工程定额工期为25个月,
(2020年真题)某工程施工时处于当地正常的雨季,导致工期延误,在工期延误期间又
(2018年真题)某土方工程根据《建设工程工程量清单计价规范》签订了单价合同,招
(2018年真题)设备安装工程概算的编制方法有( )。 A.预算单价法 B
随机试题
ThefirstcasesofthedeadlyH5N1havebeenconfirmedin【B1】______wheremo
______________(考虑到那个山区的人们没有接受教育的渠道),hedecidedtogothereaftergraduationfr
[originaltext]M:Iwouldliketomovetoanewflat,butIdon’thaveenoughmo
设区的市的人民代表大会及常务委员会根据本市的具体情况和实际需要,在不同宪法、法律
试述室性期前收缩的心电图表现
下列广义积分中发散的是()。A. B. C. D.
下列选项中,被后世尊为我国农耕和医药始祖的是( ) A.神农氏B
在我国现行城乡规划法规体系框架中,《城市总体规划实施评估办法》属于()。A
甲企业2020年年初拥有房产原值3000万元,拥有整备质量8吨/辆的
在双代号网络计划中,关键工作是()。A.关键节点 B.总时差为零的工作
最新回复
(
0
)
