问题
1.背景某建设公司承揽某机场主跑道的修筑工程,在实施合同的过程中,由于业主拖欠工程进度款,造成合同工期大幅延误和巨大的成本额外开支,建设公司蒙受重大损失。据此,该公司邀请某律师事务所向业主提出索赔报告。2.问题(1)索赔要求成立必须具备的条件有哪些?(2)如何计算人工费上涨额度?(3)如何计算材料费上涨额度?
选项
答案
解析

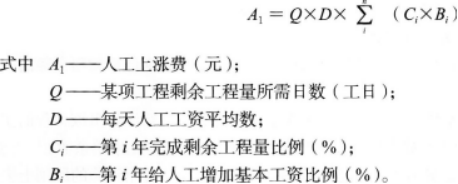

(1)施工单位的索赔要求成立必须同时具备以下四个条件:1)与合同相比较,已造成了实际的额外费用或工期损失;2)造成费用增加或工期损失的原因不属于施工单位的行为责任;3)造成的费用增加或工期损失不是应由施工单位承担的风险;4)施工单位在事件发生后的规定时间内提交了索赔的书面意向通知和索赔报告。(2)人工费上涨计算方法:

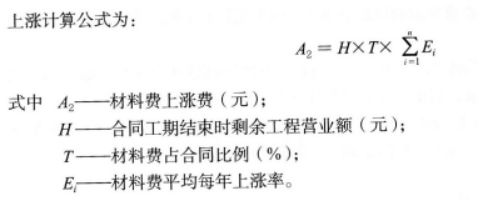

(3)材料费上涨。由于工期延长,材料价格逐年上涨,给公司带来额外损失。材料费
转载请注明原文地址:https://tihaiku.com/jzgc/153945.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
【背景资料】某施工单位通过招投标承揽到通信综合楼电源设备安装工程,工费以定额价格
【背景资料】某通信运营商计划在某地建设4G试验网工程,委托只有设备入网资质的4
光缆线路工程中,当光缆线路无法避开雷暴严重地域时,应采用()等防雷措施。 A
电信管道、电信杆路、通信铁塔联合建设的牵头单位将商定的并经()盖章同意的建设方
某施工单位承担了一项直埋光缆工程,光缆进场时,施工人员除了查看光缆出厂检验记录外
某本地传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。建设单位和
某工程公司承接了新建30公里PVC塑料管道工程,人孔上覆采用钢筋混凝土现场浇注。
某项目经理部承接到147km的本地网架空光缆线路工程。此工程由施工单位承包除光缆
某项目经理部在负责某本地网线路一期工程施工时,与其运营商在各方面配合得都非常好,
某公司承接SDH光通信终端站设备安装工程。施工过程中,因建设单位提供的DDF架宽
随机试题
InthenorthofChina,thereliesa6,700-kilometer-long(4,161-mile-long)a
InwhichyeardidCanadabecomeacountry?A、1780.B、1838.C、1867.D、1871.C1867年
Theargumentabouttheinterpretationofthesentence______onthemeaningofone
下列选项中,其消防电源负荷等级应采用一级的是()。A.I类飞机库 B.
《义务教育语文课程标准(2011年版)》提出具有日常15语交际的基本能力,学会倾
A.马钱子 B.蟾酥 C.斑蝥 D.枳实 E.苦杏仁主要引起呼吸系统毒性
车前子的功效有A.健脾 B.渗湿止泻 C.利水通淋 D.清肺化痰 E.清
纳税人销售货物或应税劳务的,其纳税义务发生时间为收讫销售款项或取得索取销售款项凭
(2019年真题)采用定额单价法编制施工图预算时,若分项工程采用的主要材料品种与
一个健康儿体重7.5kg,身长67cm,会翻身,能独坐,不会爬,能发出“爸爸”、
最新回复
(
0
)
