(1)高速铁路测量平面控制网有CP0,CPⅠ,CPⅡ和CPⅢ。请说明各级平面控制网的名称及其作用。
①在平面控制测量工作开展之前,应首先采用GPS测量方法建立高速铁路框架控制网(CP0)。
②高速铁路工程测量平面控制网应在框架控制网(CP0)的基础上分三级布设:第一级为基础平面控制网(CPⅠ),主要为勘测、施工、运营维护提供坐标基准;第二级为线路平面控制网(CPⅡ),主要为勘测和施工提供控制基准;第三级为轨道控制网(CPⅢ),主要为轨道铺设和运营维护提供控制基准。
(2)简述高速铁路CPⅢ控制网(轨道控制网)平面测量的要求。
①CPⅢ平面网测量应采用自由测站边角交会法施测。
②CPⅢ平面网测量应在线下工程竣工并通过沉降变形评估后施测;CPⅢ测量前应对全线的CPⅠ、CPⅡ控制网进行复测,并采用复测后合格的CPⅠ、CPⅡ成果进行CPⅢ控制网测设。
③CPⅢ平面网应附合于CPⅠ、CPⅡ控制点上,每600m左右(400~800m)应联测一个CPⅠ或CPⅡ控制点,自由测站至CPⅠ、CPⅡ控制点的距离不宜大于300m;当CPⅡ点位密度和位置不满足CPⅢ联测要求时,应按同精度内插方式增设CPⅡ控制点。
④CPⅢ点应设置强制对中标志,标志连接件的加工误差不应大于0.05mm。

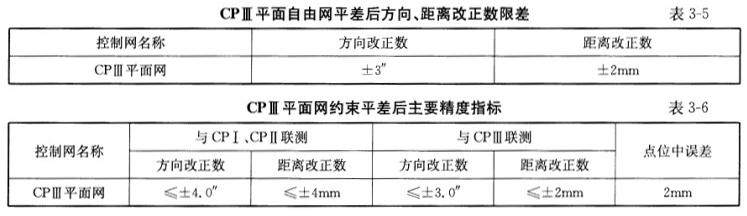

⑤CPⅢ平面网的测量仪器设备应使用具有自动目标搜索、自动照准、自动观测、自动记录功能的全站仪,其标称精度应满足:方向测量中误差不大于1″,测距中误差不大于1mm+2ppm*D。
⑥观测前须按要求对全站仪进行检校,作业期间仪器须在有效检定期内。
⑦CPⅢ控制点号和自由测站的编号应唯一且便于查找。

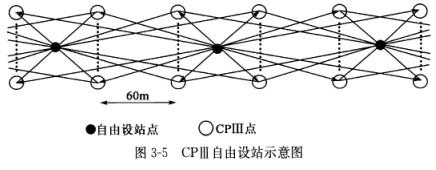

⑧CPⅢ平面网观测的自由测站间距一般约为120m,自由测站到CPⅢ点的最远观测距离不应大于180m;每个CPⅢ点至少应保证有3个自由测站的方向和距离观测量。
(3)高速铁路平面控制测量完成后应提交的成果资料有哪些?
①技术设计书;
②外业测量观测手簿;
③测量平差计算表;
④CP0、CPⅠ、CPⅡ点之记;
⑤控制点成果表;
⑥控制网联测示意图;
⑦测量技术总结报告。
