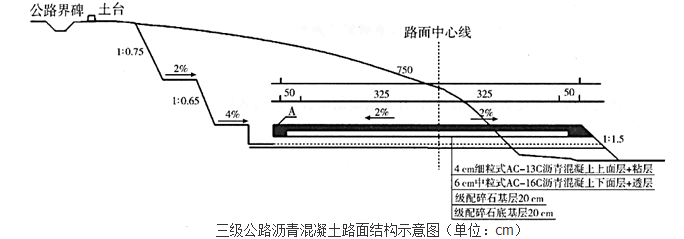

某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形

admin2022-08-02  31

问题 某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形式如图2所示,图中(A)未采用硬化处理,在沥青混凝土面层和级配碎石基层之间设置下封层。项目地处丘陵地区,周边环境复杂。其中K2+000~K2+600为滑坡地段,该地段多为破碎结构的硬岩或层状结构的不连续地层,路线在滑坡地段以挖方形式通过,经挖方卸载后进行边坡防护。施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案。通过相关专家评审。施工中发生如下事件:事件一:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。事件二:滑坡地段采用挖方卸载的防治措施,对该地段边坡采用锚杄加钢筋网再加喷射混凝土进行防护。事件三:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前1~2d内,采用人工清扫方式清理级配碎石基层表面;②当基层表面出现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。事件四:级配碎石基层施工完毕后,施工单位会同相关资料检验人员对基层的弯沉、压实度、平整度、横坡等项目进行了实测。问题:1.写出图2中A的名称。下封层施工宜采用什么方法施工2.指出事件一中对应急预案告知性备案做法的错误之处,并改正。3.事件二中,滑坡防治措施属于哪类滑坡防治措施,滑坡防治措施还有哪两类4.逐条判断事件三中级配碎石基层表面处理的做法是否正确,并改正。5.补充事件四中还需实测的项目,并指出实测项目中的关键项目。

选项

答案

解析 1.(1)A的名称:土路肩。
(2)下封层宜采用层铺法表面处治或稀浆封层法施工。
2.错误之处:在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。
改正:在应急预案公布之日起20个工作日内,向属地安全生产监督管理部门和有关部门备案。
3.(1)属于力学平衡类防治措施。
(2)还有排水防治措施以及改变滑带土措施。
4.①正确。
②错误,改正:清理出小坑槽时,不得用原有基层材料找补。
③错误,改正:清理出较大范围松散时,应重新评定基层质量,必要时宜返工处理。
5.(1)补充项目:①纵断高程;②宽度;③厚度。
(2)关键项目:厚度、压实度。
