某项目部承担了一项强度等级为C40 的现浇大体积钢筋混凝土结构的施工任务,技术员

admin2022-08-02  42

问题 某项目部承担了一项强度等级为C40 的现浇大体积钢筋混凝土结构的施工任务,技术员根据相关技术要求进行了配合比设计,并获得了监理工程师的批准,见表3-1。该结构在夏季进行施工,拌和站配置的拌和机每盘搅拌量为2m3,混凝土由罐车运输,吊罐入模。为了控制大体积混凝土温度裂缝的产生,项目部对本混凝土结构的施工进行了温控设计,确定用冷水拌合,拌和站拌制的混凝土拌合物在出料口的温度可以达到要求,同时还采取了其它控制混凝土浇筑温度的措施。施工过程中,某一班次拌制混凝土前,试验员对骨料的含水率进行了检测,测得粗骨料含水率为1.5%,细骨料含水率为2.5%。技术员据此检测结果按配合比计算拌合料的配料数量,确定了每一盘混凝土各种原材料的称量示值,保证了混凝土拌合物的数量准确。该结构的混凝土立方体28d 抗压强度验收批试件共有6 组,这6 组混凝土立方体试件抗压强度试验结果见表3-2。表3-1 C40 混凝土配合比表3-2 混凝土立方体试件28d 抗压强度汇总表(单位:MPa)问题1.写出混凝土配制的基本要求。2.计算上述班次拌制一盘混凝土所需各种原材料称量示值。(计算结果取两位小数)3.计算6 组试件的28d 抗压强度标准差。(计算结果四舍五入取两位小数)4.该大体积混凝土施工中,可选择的控制混凝土浇筑温度施工措施还有哪些

选项

答案

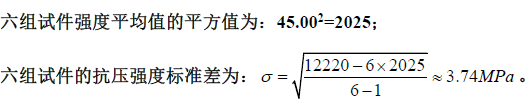

解析 1.混凝土配制的基本要求为;(1)所配制混凝土的强度、耐久性符合设计要求。(2)所配制的混凝土应满足施工操作的要求。(3)所配制的混凝土应经济、合理。2.水泥称量示值为:305×2=610.00kg;粉煤灰称量示值为:61×2=122.00kg;膨胀剂称量示值为:41×2=82.00kg;砂称量示值为:758×(1+2.5%)×2=1553.90kg;碎石(大)称量示值为:741×(1+1.5%)×2=1504.23kg;碎石(小)称量示值为:317×(1+1.5%)×2=643.51kg;水称量示值为:175×2-758×2.5%×2-741×1.5%×2-317×1.5%×2=280.36kg;减水剂称量示值为:2.23×2=4.46kg。3.第一组:(42.5-42.0)/42.5≈1%小于15%,(44.5-42.5)/42.5≈5%小于15%;第一组试件的强度代表值为:(42.5+42.0+44.5)/3≈43.00MPa。第二组:(39.0-38.9)/39.0≈0.3%小于15%,(45.1-39.0)/39.0≈16%大于15%;第二组试件的强度代表值为:39.00MPa。第三组:(46.3-44.3)/46.3≈4%小于15%,(50.4-46.3)/46.3≈9%小于15%;第三组试件的强度代表值为:(46.3+44.3+50.4)/3≈47.00MPa。第四组:(46.4-44.3)/46.4≈5%小于15%,(47.3-46.4)/46.4≈2%小于15%;第四组试件的强度代表值为:(47.3+44.3+46.4)/3≈46.00MPa。第五组:(43.2-42.9)/43.2≈0.7%小于15%,(48.9-43.2)/43.2≈13%小于15%;第五组试件的强度代表值为:(42.9+43.2+48.9)/3≈45.00MPa。第六组:(49.6-48.6)/49.6≈2%小于15%,(51.8-49.6)/49.6≈4%小于15%;第六组试件的强度代表值为:(48.6+49.6+51.8)/3≈50.00MPa。六组试件强度的平均值为:(43.00+39.00+47.00+46.00+45.00+50.00)/6=45.00;4.可选择的控制混凝土浇筑温度施工措施还有:(1)大体积混凝土施工应控制出机口温度,保证浇筑温度满足温控标准的要求。(2)热天施工出机口温度宜采用温度较低时段施工、降低水泥和骨料温度、采用低温水或冰水拌合混凝土等措施进行控制。(3)控制浇筑温度宜采用:提高混凝土浇筑能力,缩短暴露时间;缩短混凝土运输距离,减少转运次数;对混凝土运输设备遮阳、隔热、降温;热天进行舱面喷雾等措施。
转载请注明原文地址:https://tihaiku.com/jzgc/160422.html

最新回复(0)
