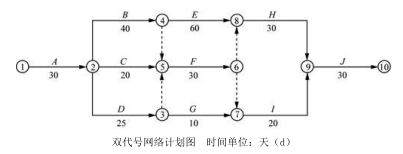

某大型桥梁工程,施工前编制了双代号网络计划(见下图),并通过监理审批。 发

admin2022-08-02  31

问题 某大型桥梁工程,施工前编制了双代号网络计划(见下图),并通过监理审批。发包方(简称甲方)通过邀请招标的方式确定本工程由承包商乙中标,双方签订了施工总承包合同。该项目在实施中发生了如下事件:事件一:在征得甲方书面同意的情况下,承包商乙将桩基础工程分包给具有相应资质的专业分包商丙,并签订了专业分包合同。事件二:在桩基础施工期间,由于分包商丙自身管理不善,造成甲方现场周围的建筑物受损,给甲方造成了一定的经济损失,甲方就此事向承包商乙提出了赔偿要求。事件三:考虑到桥梁主体工程施工难度高,自身技术力量和经验不足等情况,在甲方不知情的情况下,承包商乙又与一家具有施工总承包一级资质的某知名承包商丁签订了主体工程分包合同,合同约定承包商丁以承包商乙的名义进行施工,双方按约定的方式进行了结算。事件四:承包人应在工程实施前,将经监理工程师审查同意后的分包合同报监理人备案。为便于统一进行安全管理,专业分包人现场安全管理人员由承包人安全管理人员兼任。【问题】1.该网络的计划工期为多少天,计算 D 工作的最迟结束时间,并指出网络计划的关键线路。2.事件一中,承包商乙和分包商丙签订的桩基础工程分包是否有效?简述理由。3.事件二中,对分包商丙给甲方造成的损失,承包商乙承担什么责任?简述理由。4.事件三中,承包商乙将主体工程分包给承包商丁在法律上属于何种行为?5.指出事件四中的错误之处并改正。

选项

答案

解析 1.计划工期为190 天。D 工作的最迟结束时间为第100 天。关键线路是①→②→④→⑧→⑨→⑩(或A→B→E→H→J)。
2.有效。理由:根据《公路工程标准施工招标文件》(2018 年版)1.11 分包的规定:允许分包的工程范围仅限于非关键性工程或者适合专业化队伍施工的专业工程,桩基工程属于适合专业化队伍施工的专业工程。
3.连带责任。理由:根据《建筑法》第29 条规定,建筑工程总承包单位按照总承包合同约定对建设单位负责,分包单位按照分包合同的约定对总承包单位负责。总承包单位和分包单位就分包工程对建设单位承担连带责任。
4.违法分包行为。
5.错误之处一:承包人应在工程实施前,将经监理工程师审查同意后的分包合同报监理人备案。
改正:承包人应在工程实施前,将经监理工程师审查同意后的分包合同报发包人备案。
错误之处二:为便于统一进行安全管理,专业分包人现场安全管理人员由承包人安全管理人员兼任。
改正:项目管理机构的主要人员(包括安全管理人员)必须是专业分包本单位人员。(专业分包人应当设立项目管理机构,对所分包工程的施工活动实施管理。项目管理机构应当具有与分包工程的规模、技术复杂程度相适应的技术、经济管理人员,其中项目负责人和技术、财务、计量、质量、安全等主要管理人员必须是专业分包人本单位人员。)
转载请注明原文地址:https://tihaiku.com/jzgc/150309.html

最新回复(0)
