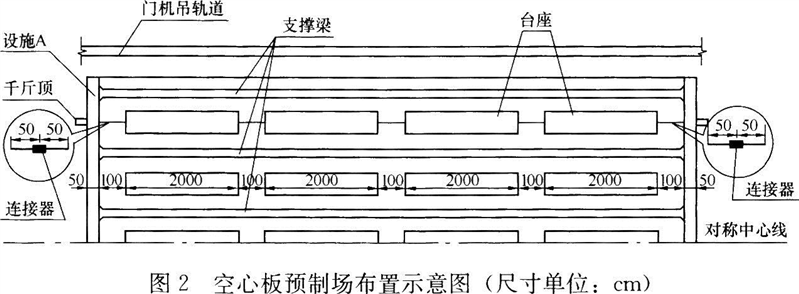

某施工单位承接了一级公路某标段施工任务,标段内有五座多跨简支桥梁。桥梁上部结构均

admin2022-08-02  35

问题 某施工单位承接了一级公路某标段施工任务,标段内有五座多跨简支桥梁。桥梁上部结构均采用20cm先张预应力空心板,五座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图2所示的预制场,所有空心板集中预制。为节省费用,编制的施工组织设计中要求张拉端钢绞线用连接器连接并重复使用。施工中还有如下事件发生:事件1:施工单位定制了8套模板(外模8套,充气式胶囊内模8套)循环重复使用,设定每片空心板预制周期为7d,整个预制施工采取平行流水作业。前20片空心板预制施工横道图如图3所示。事件2:施工单位制定的空心板预应力施工操作要点如下:(1)预应力张拉采用两套千斤顶、油泵施工,张拉前只要分别对千斤顶、油泵进行检查,即可用于预应力张拉。(2)预应力张拉采用双控,以张拉力控制为主,以钢绞线的计算伸长量进行校核。(3)混凝土浇筑完成后,按要求及时拆除外模和内模胶囊,采用与空心板同条件养护的试块进行强度评定。(4)混凝土试块达到设计强度的70%时,使用砂轮锯切断钢绞线放张。事件3:空心板预制中,发现有5片空心板顶板厚度只有7cm(设计厚度为10cm),施工单位立即组织技术人员召开现场会,排除了外模板制作与安装、混凝土施工、台座变形等因素,查找到事故原因后,及时解决了问题。【问题】1.写出图2中设施A的名称。2.事件1中,计算所有空心板预制完成的工期。3.逐条判断事件2中空心板预应力施工操作要点的正误,并改正错误之处。4.事件3中,分析空心板顶板厚度不足的原因。

选项

答案

解析 1.A为横梁。2.工期=34×7+9=247d。
3.(1)错误。改正:张拉前对千斤顶、油泵进行配套标定,才能使用。
(2)错误。改正:预应力张拉采用双控,以张拉力控制为主,应以钢绞线的实际伸长量进行校核。
(3)正确。
(4)错误。改正:混凝土试块达到设计规定强度,设计未规定时,不得低于设计强度的75%;采用千斤顶放张(或砂箱法放张)。
4.固定充气胶囊的钢筋不牢固或钢筋数量不足,内模气囊上浮导致顶板偏薄。
转载请注明原文地址:https://tihaiku.com/jzgc/149076.html

最新回复(0)
