某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为
某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为
admin
2022-08-02
76
问题

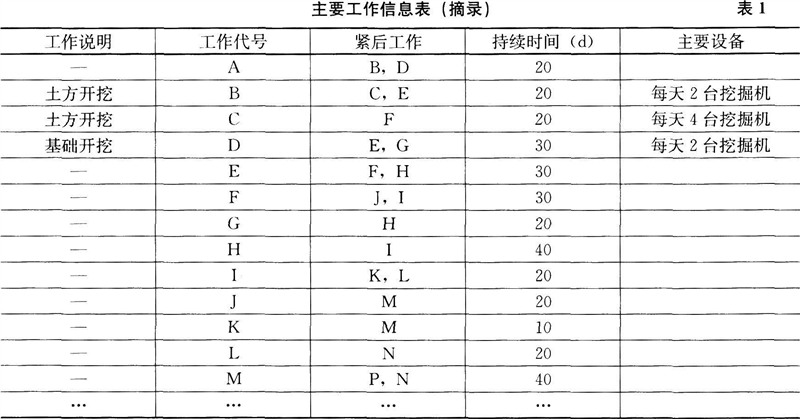

某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距为3km。合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。该项目主要工作信息摘录见表1。

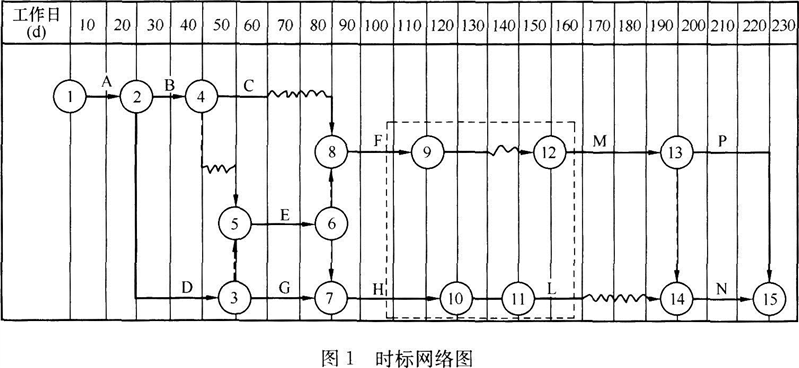

施工单位编制的时标网络计划如图1所示。施工中,由于业主原因,导致G停工20d。
【问题】1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。2.若按计划执行,施工中每天最多需要多少台挖掘机如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。3.计算6月份调价后的工程款。4.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险5.写出G工作的总时差,计算因业主原因导致的工期拖延天数。6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械
选项
答案
解析

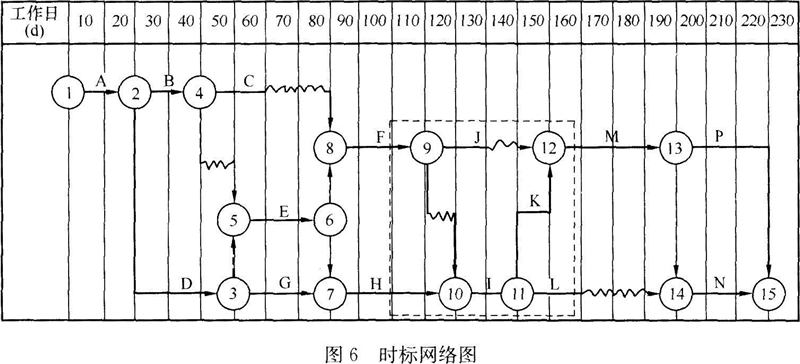

1.完整的时标网络图如图6所示。
关键线路为:①→②→③→⑤→⑥→⑦→⑩→→→→和①→②→③→⑤→⑥→⑦→⑩→→→→→。或用A→D→E→H→I→K→M→P和A→D→E→H→I→K→M→N表示。总工期为220d。2.若按计划执行,施工中每天最多需要6台挖掘机。C连续作业的工作安排:C工作按最早开始时间安排进度,前10d与D工作平行施工,每天用两台挖掘机;从第51天开始,C工作用4台设备工作15d。3.6月调价后的工程款=463×(40%+30%+30%×130%/100%)=504.67万元。4.4、5、6月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。5.G工作的总时差应为10d。因业主的原因导致的工期拖延天数=20-10=10d。6.对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。除挖掘机外,还应配置推土机、装载机、铲运机、自卸汽车等。
转载请注明原文地址:https://tihaiku.com/jzgc/149075.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
沿海航道维护性疏浚施工宜选用( )。A.耙吸挖泥船 B.绞吸挖泥船
港口与航道工程码头基床施工中,砂质及淤泥质土壤宜采用()开挖。A.绞吸挖泥船
高桩码头采用柴油锤沉桩施工时,打桩锤锤型的选择应根据( ),并结合施工经验或试
根据港口和航道工程竣工验收规定,施工单位应在工程完工且具备竣工验收条件后( )
某外海软基上防波堤长度为560m,施工工期两年。设计要求断面成型分三级(Ⅰ、Ⅱ、
某沿海疏浚工程拟投入一艘绞吸挖泥船施工,疏浚工程量为600万m3,土质为可塑的黏
港航工程施工由承包商提供的担保主要类型有( )。A.投标担保 B.履约担保
某工程绞吸挖泥船施工统计的挖泥时间为1800h,吹水时间为100h,生产性停歇时
西南沿海某港口港池疏浚工程,施工工期为1年,无备淤深度。疏浚土质为密实中粗砂和强
某感潮河段深水航道整治工程,其主要施工内容为建造顺岸护滩潜堤,潜堤结构形式为抛石
随机试题
ChoosethecorrectletterA,BorC.[br][originaltext]Nowlistencarefullyan
历史记载表明筷子的使用已有3000年的历史。Historicalrecordsshowthattheuseofchopsticksdatesb
[originaltext]Amongwesternrichcountries,peopleintheUnitedStateswor
( )部落联盟最终确立了在中华大地的主导地位。A.华夏 B.东夷 C.苗蛮
19世纪,日本外务大臣曾说:在这笔赔款以前,日本财政部门全部收入只有八千万日元。
A.2 B.4 C.8 D.16/5
铁路运输成本费用预测的意义主要有( )。 A.它是成本决策的基础 B
在公司的组织机构中居于最高层的是( )。A.董事会 B.股东大会 C.经理
医务人员的道德义务是( )。A.具有独立作出诊断和治疗的权利以及特殊干涉权
根据《工程咨询行业管理方法》,咨询工程师(投资)有下列()情形之一的,应予
最新回复
(
0
)
