1.背景材料:某新建一级公路工程K11 + 120~K12 + 260 合同段位

admin2022-08-02  29

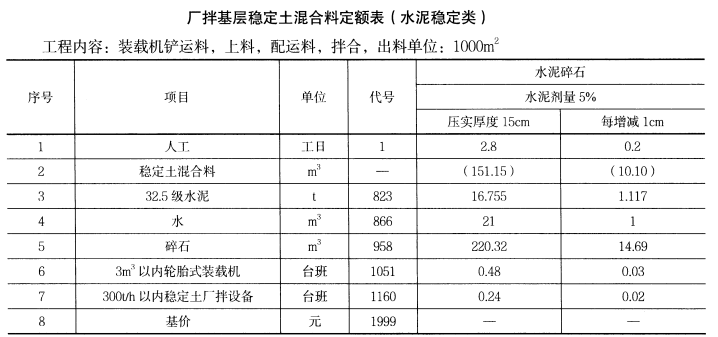

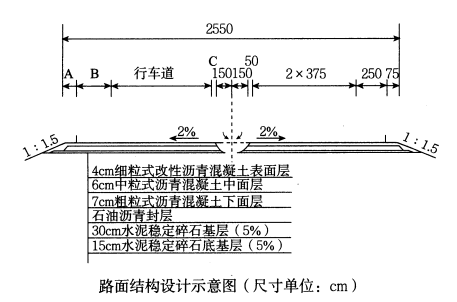

问题 1.背景材料:某新建一级公路工程K11 + 120~K12 + 260 合同段位于海拔3000m 以上的地区,路面结构设计示意图如下图所示。该合同段工程与其他工程或已有道路无交叉,依据交通运输部颁布的《公路工程基本建设概预算编制办法》JTGB06-2007、《公路工程预算定额》JTG/TB06-02-2007 编制的该工程施工图预算,其中K11 + 120~K12 + 120 底基层工程量为22300m2(底基层平均面积)。厂拌基层稳定土混合料的定额见下表,各定额分项预算价格分别为:人工:80元/ 工日;稳定土混合料:162.72 元/m3;水泥:400 元/t;水:4 元/m3;碎石:80元/m3;3m3 以内轮胎式装载机:1200 元/ 台班;300t/h 以内稳定土厂拌设备:1500元/ 台班。项目部于2014 年6~8 月完成了该合同段工程所有路面施工,该地区属于冬Ⅲ区,11月进入冬季。2.问题:(1)写出路面结构设计图中A、B、C 的名称。(2)计算K11 + 120~K12 + 120 段底基层施工需拌制的水泥稳定碎石混合料的数量,并计算该部分厂拌底基层水泥稳定碎石混合料的材料费和施工机械使用费。(计算结果保留小数点后两位)(3)该合同段的冬期施工增加费、高原地区施工增加费和行车干扰工程增加费是否需要计取?并分别写出该三项增加费的计算基数构成。

选项

答案

解析 (1)A 为土路肩,B 为硬路肩,C 为路缘带。
(2)所需数量:0.15×22300 = 3345m3
材料费:22300/1000×(16.755×400 + 21×4 + 220.32×80)= 544378.68 元
机械费:22300/1000×(0.48×1200 + 0.24×1500)= 20872.80 元
(3)冬期施工增加费、高原地区施工增加费要计取,行车干扰工程增加费不需要计取。
冬期施工增加费计算基数为直接工程费;高原地区和行车干扰费计算基数为人工费加机械费之和为计算基数。
转载请注明原文地址:https://tihaiku.com/jzgc/148966.html

最新回复(0)
