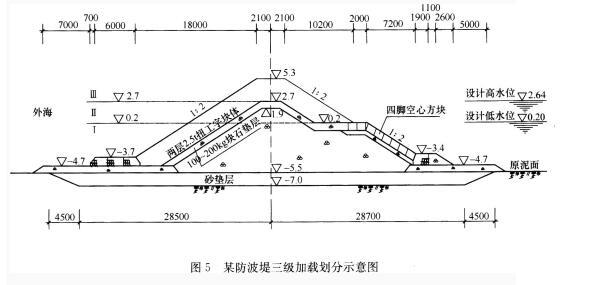

背景资料 某外海软基上防波堤,长度为560m,施工工期两年。设计要求断面成型

admin2022-08-02  47

问题 背景资料 某外海软基上防波堤,长度为560m,施工工期两年。设计要求断面成型分三级(工、Ⅱ、Ⅲ)加载施工,第Ⅰ级加载是施工+0.2m以下的结构部分;第Ⅱ级加载是施工+0.2m至+2.7m范围内的堤心石、垫层块石及外坡护面块体,其中垫层块石厚度为800mm;第Ⅲ级加载是施工堤身剩余的部分,具体划分见图5(尺寸单位为mm,高程为m)。防波堤外侧坡脚棱体采用浆砌块石块体,内侧坡脚棱体是浆砌块石块体和块石相结合的结构。 工程所在海域,对施工期未成型防波堤造成破坏的大浪发生在每年秋季和冬季,秋季主要是台风引起的大浪;冬季为季风引起的大浪,发生的频率高,且有冰冻发生;其他季节少有大浪发生。本工程的施工风险较大,需要加强项目的技术管理工作。问题 1.写出第工级加载结构部分的施工流程。 2.计算第工级加载部分抛理外坡块石垫层每延米工程量,并简述其施工方法。 (计算结果保留2位小数) 3.简述第Ⅱ级加载结构部分的主要施工风险和施工安排应采取的措施。 4.简述项目技术管理的主要内容。

选项

答案

解析 1. 第工级加载结构部分的施工流程:[分析]了解软土地基上的抛石顺序要求及抛石斜坡堤的工艺流程。 2. (1)计算第工级加载部分抛理外坡块石垫层每延米工程量: 已知垫层块石厚度为0.8m,又因坡度为1:2,第Ⅰ级加载部分外坡垫层块石的底标 高为-4.7m,顶标高为+0.2m,高度共4.9m。 故该部分垫层块石每延米工程量为:   (2)施工万法: +0.2m以下垫层块石要采用水上抛石的方法施工。用船舶运载石料到施工现场驻位,用反铲或吊机等机械设备进行抛填。抛填垫层块石要分段进行,每段应从坡脚向坡顶抛石,要勤对标,勤测水深,抛填结束后还要由潜水员进行理坡。 [分析]了解垫层块石的工程量计算及水下100~200k9块石的施工方法。 3. (1)第Ⅱ级加载结构部分的主要施工风险: 第Ⅱ级加载结构部分位于防波堤的水位变动区,其主要施工风险是堤心石和垫层块石 在施工中易受大浪损坏。 (2)施工安排应采取的措施: 在本级加载中,要根据波浪的季节性规律合理安排施工。本部分结构尽可能安排在大浪少的季节施工,施工中要根据天气预报分析波浪,采取防护措施,冬季大浪发生频率高,且有冰冻,宜停止施工,并做好停工期间的防护。 [分析]了解防波堤施工期的主要风险及施工组织中的主要对策措施。 4. 项目技术管理的主要内容包括:技术策划、图纸会审、施工技术方案、技术交底、变更设计、典型施工(首件制)、测量与试验检测、技术创新、内业技术资料、交竣工验收、技术总结、技术培训与交流等。 [分析]了解项目技术管理的主要内容。
转载请注明原文地址:https://tihaiku.com/jzgc/158789.html

最新回复(0)
