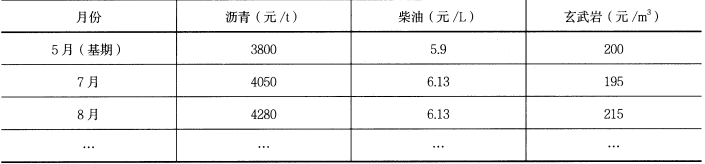

问题  1.背景材料:基期为当年5 月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%。施工单位7 月份完成工程产值3156 万元,8 月份完成工程产值4338 万元。各月价格见下表。2.问题:计算8 月份调价之后的当月工程款是多少?(列出计算式)

选项

答案

解析 P = 4338×(0.3 + 0.35×4280/3800 + 0.15×6.13/5.9 + 0.2×215/200)
= 4338×1.065 = 4619.97 万元。注:0.3 不调因子和价格表示是重点。
