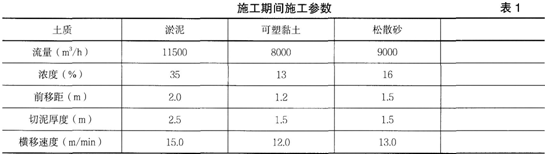

问题 某吹填工程,吹填区面积3.1km2、吹填工程量2600万m3,采用装有钢桩与三缆定位设备的大型绞吸挖泥船直接吹填的施工方式,取土区土质自上而下分别为淤泥、可塑黏土、松散砂。施工期间施工参数见表1。?问题:?(1)本工程挖泥船采用锚艇抛锚的三缆横挖法施工,简述其分条宽度确定原则。?(2)针对本工程各种疏浚土质应如何选用绞刀与刀齿?(3)简述挖掘生产率的影响因素,并计算本工程各种疏浚土质的绞刀挖掘系数。?

选项

答案

解析 (1)本工程分条宽度确定原则为:①正常情况下分条的宽度以三缆柱中心到绞刀前端水平投影长度的1.1倍为宜;②坚硬土质或在高流速地区施工,分条的宽度适当缩小;③土质松软和顺流施工时,分条宽度适当放宽。 (2)本工程淤泥宜选用前端直径较大的冠形平刃绞刀、可塑黏土宜选用直径较大的冠形方齿绞刀、松散砂宜选用前端直径较大的冠形平刃绞刀。?(3)挖掘生产率的影响因素主要有:挖掘的土质、绞刀功率、横移绞车功率等。本工程各种疏浚土质的绞刀挖掘系数为:?
