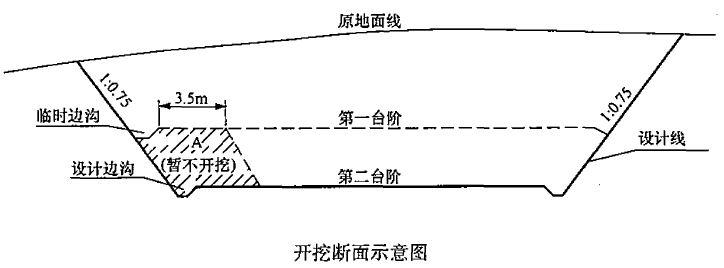

某施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设计,并对施工组织设计进行了优化,重点优化了施工方案,主要包括施工方法的优化、施工作业组织形式的优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”,经复核后,进行土石方纵向调配。调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少了弃方与借方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m3,平均运距200m的土方有100000m3,平均运距3000m的土方有80000m3。K5+630~K5+810的平均挖方深度7m左右,施工单位采用的某一开挖断面示意如图1,要求上下错台同时掘进。
施工准备中,施工单位对拟作为路基填料的土样按《公路土工试验规程》的要求送中心实验室进行标准试验,以计算最佳含水量和最大干密度,并通过其他相关试验确定了土的塑限、液限、塑性指数、最大粒径、有害物质含量,最后将试验结果以书面形式报告监理工程师备案。1、补充施工方案的优化内容。2、针对平均运距3000m的土方,写出宜配置的挖运施工机械。3、计算全标段土方的平均运距。(计算结果取整数)4、根据开挖断面示意图,写出K5+630~K5+810路段的路堑开挖方法的名称,并简要说明图中第二台阶掘进中暂不开挖土体A在施工中的主要作用。5、取土试验还应确定土的哪些指标?资料中的“标准试验”具体是哪种试验?
选项
答案
解析
1、施工顺序的优化、施工机械组织优化。
2、平均运距3000m的土方宜配置挖掘机(或挂土机+装载机)、自卸汽车施工。
3、全标段挖土方的平均运距=(50×150000+200×100000+3000×80000)/(150000+100000+80000)=811m。
4、路堑开挖方法是多层横向全宽挖掘法。土体A在施工中的主要作用是作为第一台阶出土的通道。
5、取土试验还应确定土的CBR值(或最小强度)和含水量。标准试验是标准击实试验。
转载请注明原文地址:https://tihaiku.com/jzgc/148834.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
水运工程施工监理机构在施工期工作的主要内容包括()等。A.工程质量控制、工程进度
《水运建设市场监督管理办法》第四十条规定施工单位不按照施工技术标准施工的,工程监
《高桩码头设计与施工规范》要求:施工时期应验算岸坡由于挖泥、回填土、抛填块石和吹
在港口与航道工程水工建筑物施工测量控制中,在施工前及施工过程中应按要求测设一定数
背景资料 某外海软基上防波堤,长度为560m,施工工期两年。设计要求断面成型
采用绞吸挖泥船进行施工的疏浚工程,使用交通部《疏浚工程预算定额》编制预算时,应按
高桩码头采用柴油锤沉桩施工时,打桩锤锤型的选择应根据( ),并结合施工经验或试
高桩码头施工中,关于锤击沉桩控制的说法,正确的是( )。A.在黏性土中沉桩,以
强夯法施工中,强夯处理范围应大于建筑物基础范围,每边超出基础外缘的宽度宜为基底下
高桩码头施工中,沉桩后采用“双控”指标以保证满足设计承载力的要求,即控制( )
随机试题
Completetheflowchartbelow.WriteNOMORETHANTWOWORDSforeachanswer.Exp
[originaltext]M:However,itisimpossibleforstudentstoexpecttoearnsuffi
根据评估过程中主体、客体关系可将评估分为A.外部评估和内部评估 B.宏观评估和
随着网络技术的日益更新,越来越多的人们都喜欢手机上网,其中我们手机经常采用的无线
评价供应商绩效的指标体系包括(),A.质量指标 B.数量指标 C.供应指标
关于施工技术交底的说法,错误的是( )。A.施工技术交底要求进行书面技术交底
实际工资的计算公式是()。A:货币工资÷价格 B:货币工资÷价格指数
监管部门在对某期货公司现场检查时,发现该公司存在以下情形,其中违反《期货公司风险
投资项目决策分析与评价的基本要求包括贯彻落实科学发展观、资料数据准确可靠和()
()是施工组织设计的重要组成部分,是编制各项资源需求和进场计划的依据。A.施工
最新回复
(
0
)
