某施工单位承接了南方某山区高速公路K10+000~K24+080段施工,工期为当

admin2022-08-02  35

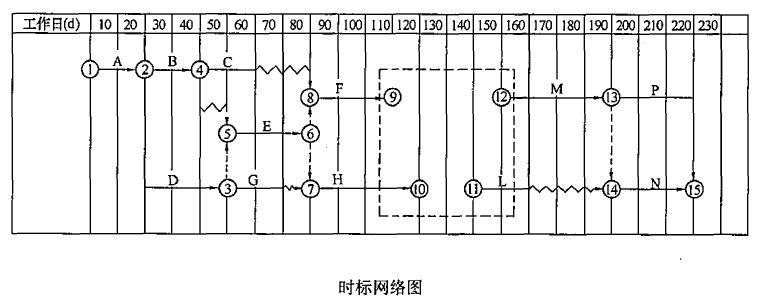

问题 某施工单位承接了南方某山区高速公路K10+000~K24+080段施工,工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距3km。合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。该项目主要工作信息摘录如表5。图5时标网络图施工单位绘制的相应时标网络图如图5。施工中,由于业主原因,导致G停工20天。1、按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。2、若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。3、计算6月份调价后的工程款。4、为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险?5、写出G工作的总时差,计算因业主原因导致的工期拖延天数。6、对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?

选项

答案

解析 1、关键线路:A→D→E→H→I→K→M→P和 A→D→E→H→I→K→M→P,总工期220天。
2、最多需要6台挖掘机。
C在前10d使用2台挖掘机,在D工作完成后,再投入2台(或共使用4台)连续作业15d。
3、6月份调价后的工程款:P=463×(0.7+0.3×1.3)=504.67万元。
4、应考虑防范的风险内容有:防触电、防雷击、防洪、防塌方、防泥石流、防水淹泡等。
5、G的总时差为10d。由于业主原因,导致G停工20d,所以将导致工期拖延20-10=10d。
6、还需配置:推土机、装载机、自卸汽车。
转载请注明原文地址:https://tihaiku.com/jzgc/148830.html

最新回复(0)
