某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深

admin2022-08-02  15

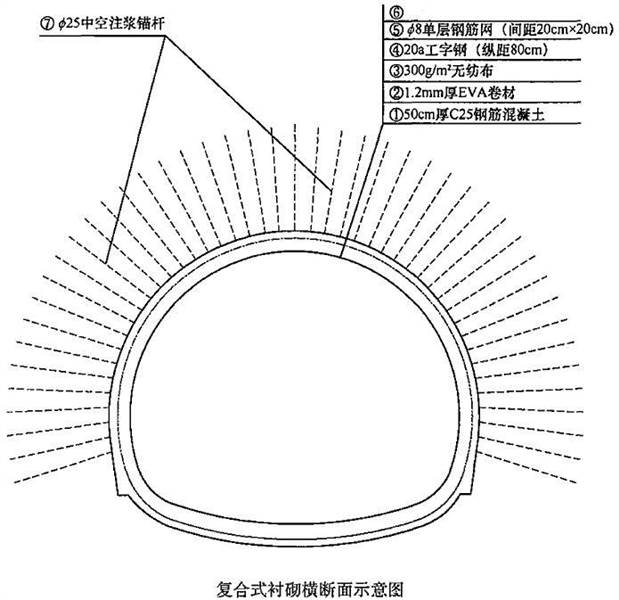

问题 某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为100km/h。其中YK9+928~YK10+004段为Ⅴ级围岩,采用环形开挖留核心土法施工,开挖进尺为3m。该段隧道复合式衬砌横断面示意图如图3所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对YK9+928~YK10+004段开展了专项风险评估,确定风险等级为Ⅳ级,撰写了风险评估报告,报告内容包括:评估依据、工程概况……1、指出环形开挖留核心土施工中的错误之处,并改正。2、根据图3,写出结构层⑥的名称,并写出初期支护、防水层、二次衬砌分别由哪几部分组成?(只需写出相应的编号)3、为充分发挥喷锚网联合支护效应,资料中系统锚杆应与哪些支护彼此牢固连接?(只需写出相应的编号)4、资料中边墙灌注施工错误,写出正确的做法。5、补全资料中风险评估报告内容的缺项。

选项

答案

解析 1、“开挖进尺3m”过大;应该减少进尺(或进尺宜为0.5~1.0m)。
2、⑥为喷射混凝土;初期支护:④,⑤,⑥,⑦;防水层:②,③;二次衬砌:①。
3、④;⑤。
4、灌注边墙混凝土时,正确的做法是两侧混凝土保持分层、对称、均匀上升。
5、评估方法;评估步骤;评估内容;评估结论;对策建议。
转载请注明原文地址:https://tihaiku.com/jzgc/148826.html

最新回复(0)
