某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电

admin2022-08-02  39

问题 某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电力牵引供电、通信和信号工程。部分工程情况如下:1#特大桥长580m,跨越二级航道,采用三跨预应力钢筋混凝土连续箱梁。主墩位于水深8.0~10.0m河流中,桩基直径2.0m,分别穿过1.0~2.0m黏土覆盖层、7.0~8.0m砂性土层,入基岩4.0~6.0m。设计承台顶面低于河床0.5~1.0m,施工期间须保持河道通航。1#隧道长2632m,为单洞双线隧道,采用进、出口双向掘进。施工图显示,在隧道进、出口附近各设置弃渣场一处。施工过程中发生以下事件:事件一:1#隧道出口弃渣场设计最大弃渣高度为13m。隧道施工前,因施工方案调整,拟增加弃渣3.3万m3,在不增加原占地面积的情况下,需提高弃渣高度。隧道工程开工后,施工队随即开展了弃渣作业,在弃渣高度达2.5m后,施工队按照弃渣场设计方案组织实施了挡护及截、排水工程的施工。事件二:1#特大桥主墩基础施工前,项目经理部编制了主墩基础施工方案。方案主要内容为:搭设施工栈桥与钻孔平台,采取冲击钻成孔,承台采用钢板桩围堰施工。特大桥主墩基础施工立面布置如图4-1所示。事件三:施工中,项目经理部采用地质雷达对隧道衬砌混凝土质量进行了检测,检测结果显示距出口230m线路左侧拱脚上方3m处,二次衬砌与初期支护间存在局部脱空,脱空处二次衬砌厚度满足设计要求。随后项目经理部编制了整治方案,在获得监理单位及建设单位的批复后进行了缺陷修复。事件四:项目经理部拟定的接触网施工流程如图4-2所示。事件五:接触网设计采用全补偿简单链型悬挂,承力索和接触导线设计采用JTMH95+CTS100,额定张力为15kN+10kN,补偿变比为1:3+1:2,补偿坠砣质量每块25kg。项目经理部根据上述设计参数计算了本标段所需的坠砣数量。问题:1.针对事件一中弃渣场作业程序的不妥之处,写出正确做法。2.根据背景资料及事件二,写出图4-1中A和B所代表的结构名称。3.针对事件三,指出造成二次衬砌与初期支护间脱空的原因,并写出整治措施。4.针对事件四,写出图4-2中M、N、P、Q所代表的工序名称。5.针对事件五,计算接触网工程每个锚段所需坠砣数量。(为简化计算,g按10N/kg计取)

选项

答案

解析 1.(1)先施工挡护结构后进行弃渣作业;
(2)截排水工程应在弃渣前进行;
(3)挡护工程应申请设计变更。

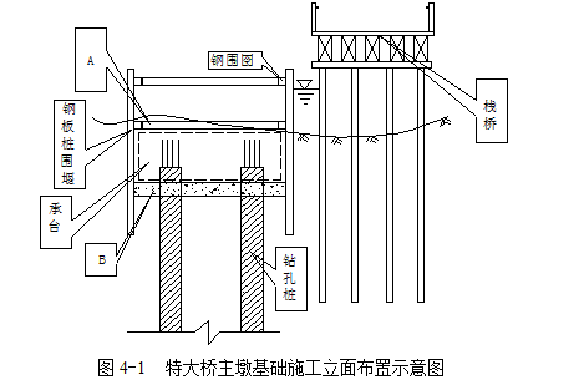

2.A-支撑;B-封底混凝土。
3.(1)形成脱空的原因:隧道开挖超挖严重,喷浆作业未喷满,防水板挂设松弛度不合适,未与初支密贴,在衬砌砼浇筑时防水板局部受力形成二衬与初支脱空。
(2)整治措施:采取钻孔注浆填充空洞的方式进行处理。

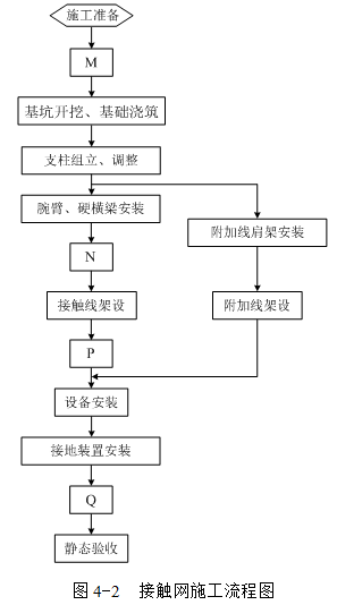

4.M:施工测量;N:承力索架设;P:悬挂调整;Q:冷滑试验。
5.(15×1000÷10÷3÷25+10×1000÷10÷2÷25)×2=80(块)
转载请注明原文地址:https://tihaiku.com/jzgc/157593.html

最新回复(0)
