某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120
admin
2022-08-02
33
问题

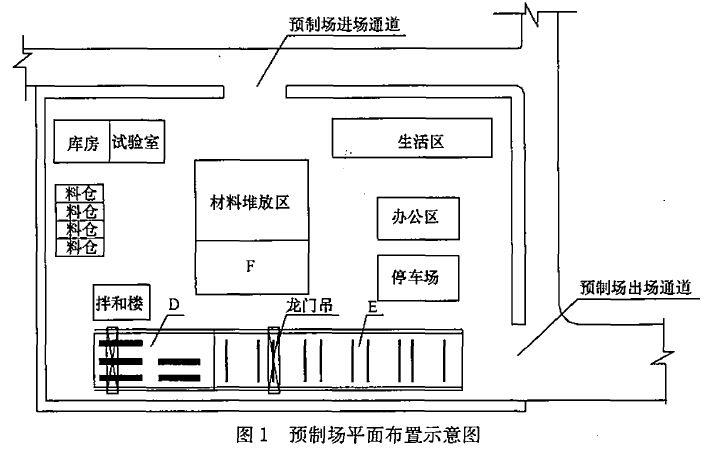

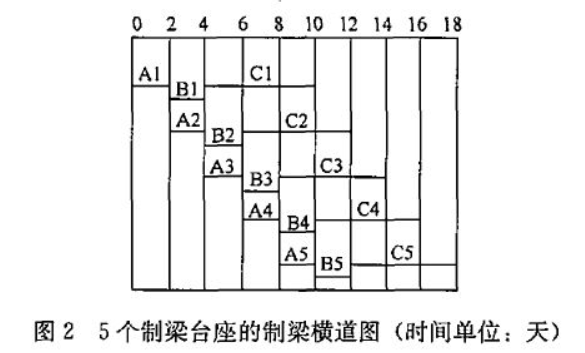

某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容。预制场平面布置示意图如图1所示。预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养护、预应力张拉与移梁)6天。5个制梁台座的制梁横道图如图2所示。
箱梁预制前,施工单位对底模板设置了预拱。在进行第25号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。1、完善《梁场布置方案》的审批程序,并补充梁板还应喷涂的标识。2、分别写出预制场平面布置示意图中D、E、F区域代表的名称。在拌和楼旁通常需设置哪些标识或标牌?3、列式计算120片箱梁按图2的形式组织流水施工的最短预制工期。4、分析25号箱梁预拱度出现较大偏差的原因。
选项
答案
解析
1、梁场布置方案还应报监理工程师审批后才能实施。
还应喷涂的标识有:张拉时间、施工单位、部位名称。
2、D:制梁区;E:存梁区;F:材料(钢筋)加工区。
应设置混凝土配合比牌、安全警告警示牌、操作规程标志牌。
3、每片梁为一个流水段落,共120片,所以有120-1=119个流水步距。
每个流水步距K=2天。
所以预制总工期=119×2+(2+2+6)=248天。
4、25号箱梁的混凝土取样试块按试验室标准养护条件与箱梁在预制台座上的现场养护条件不同(或:试件养护方式错误),当试块强度达到设计张拉强度时,试件强度与现
场梁体强度不一致(或:梁的弹性模量可能尚未达到设计值),导致梁的起拱值偏大而出现预拱度偏差。
转载请注明原文地址:https://tihaiku.com/jzgc/148784.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
根据《水运工程质量检验标准》JTS257—2008的规定,涉及结构安全的试块、
某港区拟建4个10万t级码头泊位,码头为高桩梁板结构。码头后方需进行
应用钢绞线的后张法预应张拉,其张拉控制应力设计值应为预应力钢绞线抗拉标准值的(
背景资料 南方某斜坡式结构防波堤工程总长3000m,采用扭王字块护面,堤顶设
目前在我国预应力混凝土大直径管桩的生产中采用了( )等工艺。A.高速离心 B
港口与航道工程在受冻地区海水环境中,水位变动区钢筋混凝土及预应力混凝土的抗冻融等
在相同的环境和外荷载条件下,预应力混凝土构件比普通钢筋混凝土构件有许多优点,但不
海港工程钢结构,采用阴极保护法进行防腐蚀保护时,可应用的部位有( )。A.大气
背景资料 某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m}(22m×
港口与航道工程中,不可用于预应力混凝土构件主筋的是( )。A.热轧带肋钢筋
随机试题
[originaltext](22)Askayoungchild"Howwasschooltoday?"andyou’relike
某公司2020年10月份产品生产的有关资料如下: (1)月末M、N两种产品全部
C
目前应用最普遍且效果可靠的灭菌方法是A、干热灭菌法 B、湿热灭菌法 C、煮沸
补益药宜在什么时候服用A.饭前B.饭后C.睡前D.早、中、晚E.随时服用
关于自动化分析仪的发展方向,不正确的是A.超能化B.自动化C.一体化D.计算机化
BCD
在老年人的认知和情绪问题中,突发性意识障碍常表现为()。A.痴呆 B.谵妄
以下善祛风痰的药物为A.半夏 B.天南星 C.白附子 D.天竺黄
采用()的企业在薪酬水平方面较低于竞争对手,在薪酬结构方面奖金部分所占的比
最新回复
(
0
)
