背景中的材料计划管理程序是否合理?说明理由。 逐条判断对材料工程指标及工程

admin2022-08-02  23

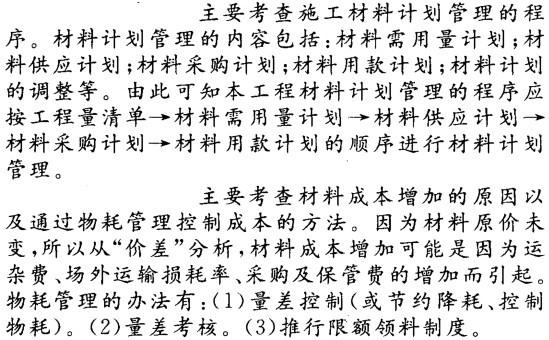

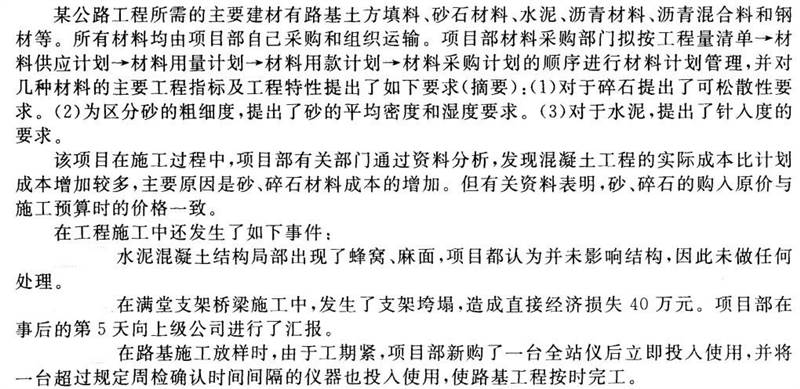

问题 背景中的材料计划管理程序是否合理?说明理由。逐条判断对材料工程指标及工程特性要求是否合理?说明理由。从“价差”方面分析材料成本增加的可能原因,并提出通过物耗管理控制成本的方法。项目部的做法是否正确?如不正确,提出正确的处理办法。按公路工程质量事故的分类标准,所述事故属于何种质量事故?项目部处理方式是否恰当?说明理由。分析存在的仪器管理问题,并提出正确的处理方法。

选项

答案

解析 2.第(1)条不合理。理由:碎石应提出强度和耐 磨性要求。第(2)条不合理。理由:应采用细度模数和平均 粒径区分砂的粗细度。第(3)条不合理。理由:水泥应提出化学性质、物 理性质(抗压强度和抗折强度)要求。3.因为材料原价未变,所以从“价差”分析,材料 成本增加可能是因为运杂费、场外运输损耗率、采购 及保管费的增加而引起。物耗管理的办法有:量差控制(或节约降耗、控制 物耗),量差考核,推行限额领料制度。4.不正确。应采用整修的办法进行处理。5.属于三级一般质量事故(或一般质量事故)。项目部的处理不妥当。理由:应在3天内书面报 告质量监督站,同时报企业上级主管部门、建设单位、 监理单位和省级质量监督站。6.新购仪器在使用前应到国家法定计量技术检 定机构检定,而不能直接使用;当仪器超过了规定的 周检确认时间间隔而未检定,则视为不合格,必须停止使用,隔离存放,并做明显标记,须再次检定确认合 格,并经项目技术部门主管验证签认后,方可使用。
