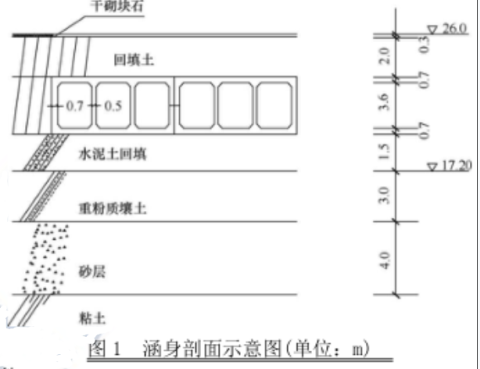

问题 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有 23 节,每节长 15m,涵身剖面如图 1 所示。施工中发生如下事件:事件 1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工;②干砌石河底护底;③排水清淤;④土方回填;⑤降水井点;⑥围堰填筑;⑦基坑开挖。事件 2:承包人在人 2016 年 9 月份完成工程量清单中的项目包括:“围堰填筑工” 142 万元,“降水井点” 82 万元。随后承包人向监理人提交了进度款申请单。事件 3:2016 年 10 月初,基坑开挖后发现地质条件与原勘察资料不符,基坑开挖地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。事件 4:在工程建设管理过程中,上级单位对该项目进行了质量监督巡查,并注重对参建单位质量工程进行了考核。事件 5:工程具备竣工验收条件后,竣工验收主持单位组织了工程竣工验收,项目法人随后主持了档案专项正式验收,并将档案专项验收意见提交竣工验收委员会。【问题】1.指出事件 1 中主要施工项目的合理施工顺序(用工作编号表示)。2.事件 2 中,承包人向监理人提交的进度款申请单还应包括哪些主要内容?3.事件 3 中,指出关于变更处理的不妥之处,并说明正确做法。4.根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管【2018】102 号),涉及施工单位质量保证的考核要点包括哪些内容?5.事件 5 中,按验收主持单位分类,本工程档案验收属于哪类验收?指出并改正档案专项正式验收组织中的不妥之处。

选项

答案

解析 1.⑥→③→⑤→⑦→①→④→②。
2.(1)截至本次付款周期末已实施工程的价款;(2)变更金额;(3)索赔金额;(4)应支付的预付款和扣减的返还预付款;(5)应扣减的质量保证金;(6)根据合同应增加和扣减的其他金额。
3.不妥之处:①监理单位要求施工单位提交处理方案;②监理单位确定处理方案。
正确做法: ①勘察单位进行补充勘察,提交勘察资料;设计单位据此提交设计变更(处理方案);监理单位发出变更通知。
4.施工单位施工质量保证的考核要点:①质量保证体系建立情况;②施工过程质量控制情况;
③施工现场管理情况;④已完工程实体质量情况。
5.(1)属于政府验收;
(2)项目法人主持档案验收不妥,档案专项验收分为初步验收和正式验收,初步验收可由工程竣工验收主持单位委托相关单位组织进行,正式验收应由工程竣工验收主持单位的档案业务主管部门负责。
转载请注明原文地址:https://tihaiku.com/jzgc/146786.html

最新回复(0)
