某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。

admin2022-08-02  28

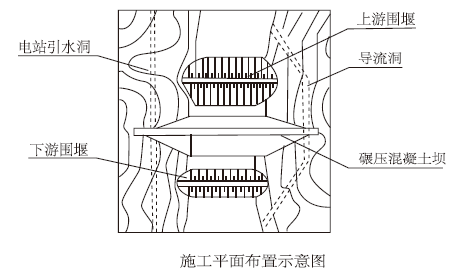

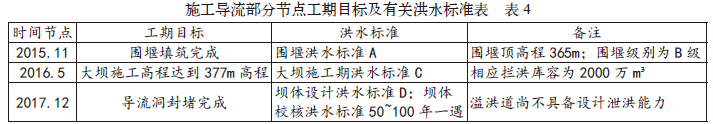

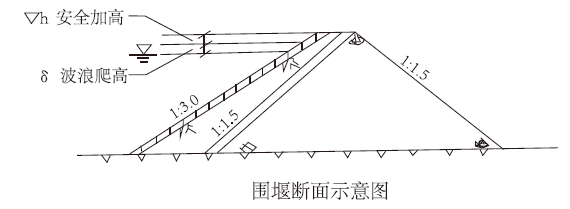

问题 某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图所示。事件1:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准见表4。事件2:上游围堰采用均质土围堰,围堰断面示意图如图5所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。事件3:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容见表5。钻孔取芯检验项目及评价内容表5事件4:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。【问题】1.根据《水利水电工程施工组织设计规范》SL303-2017,指出事件1中A、C、D分别对应的洪水标准;围堰级别B为几级?2.事件2中,▽h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》SL303-2017的要求?规范规定的最小值分别为多少?3.事件2中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?4.事件3中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?5.事件3表5中,E、F、G分别所代表的评价内容是什么?6.根据《水电工程验收管理办法》(国能新能【2015】426号),指出并改正事件4中,在工程蓄水验收申请的组织方面存在的不妥之处。

选项

答案

解析 1. 根据《水利水电工程施工组织设计规范》SL303-2017,对事件1 中A、C、D 洪水标准及围堰级别B 的判断如下:
(1)A 代表的洪水标准范围为5~10 年一遇。
(2)C 代表的洪水标准范围为20~50 年一遇。
(3)D 代表的洪水标准范围为20~50 年一遇
(4)B 围堰级别为5 级。
2. 对事件2 的分析如下:
(1)▽ h 最小应为0.5m。
(2)K1 不满足《水利水电工程施工组织设计规范》SL303-2017 的要求,规范规定的最小值为1.05。
(3)K2 不满足《水利水电工程施工组织设计规范》SL303-2017 的要求,规范规定的最小值为1.15。
3. 事件2 中,围堰专项施工方案除背景所述内容外,还应包括:编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、设计计算书及相关图纸等。
4. 事件3 中,除仓面保持湿润外,在碾压混凝土养护方面还应注意的问题包括:
(1)刚碾压后的混凝土不能洒水养护,可以采取覆盖等措施防止表面水分蒸发。
(2)混凝土终凝后应立即进行洒水养护。
(3)水平施工缝和冷缝,洒水养护持续至上一层碾压混凝土开始铺筑。
(4)水久外露面,宜养护28d 以上。
5. 事件3 表5 中,E、F、G 分别所代表的评价内容:
(1)E 评价碾压混凝土的均质性;
(2)F 评价碾压混凝土的抗渗性;
(3)G 评价碾压混凝土的均质性和密实性。
6. 事件4 中,在工程蓄水验收申请的组织方面存在的不妥之处及正确做法:
(1)不妥之处:申请时间2017 年9 月。
正确做法:申请提出时间在计划下闸蓄水前6 个月
(2)不妥之处:施工单位根据工程进度安排报送验收申请。
正确做法:工程蓄水验收,项目法人应根据工程进度安排,报送验收申请。
(3)不妥之处:向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。
正确做法:应向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请;应抄送验收主持单位。
