首页
登录
建筑工程
某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,
某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,
admin
2022-08-02
30
问题

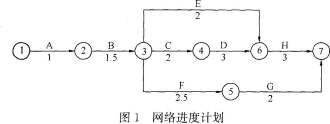

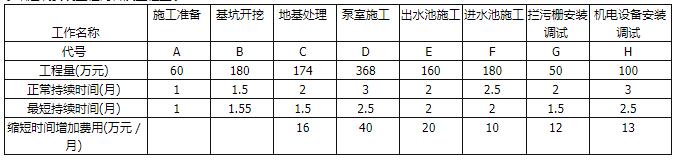

某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。泵站建筑安装工程内容及工程量表
工程如期开工,施工中发生如下事件:事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。;事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。问题1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。
选项
答案
解析
1.[答案]在第4个月末进度情况:C工作实际完成了0.5个月的工程量(C工作计划87万元/月),比最早完成时间拖延了1个月;E工作实际完成了0个月的工程量,比最早完成时间拖延1.5个月;F工作实际完成了0.5个月的工程量(F工作计划72万元/月),比最早完成时间拖延了1个月。由于E工作、F工作为非关键工作,总时差分别为3个月、3.5个月,E、F工作拖延均不影响总工期,C工作为关键工作,因此影响总期1个月。[分析]本题考核对进度偏差分析的能力,掌握实物工程量与进度计划时间之间转换关系,并判断对总工期的影响程度。在第4个月末,C、E、F工作按最早完成时间应完成1.5个月的工程量,根据C、E、F工作平均每月应完成工程量,计算实际完成的情况。2.[答案]调整后的进度计划如下:

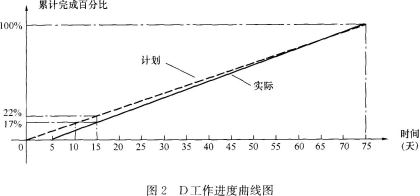

[分析]本题考核计划调整与优化,掌握工期优化的基本方法。因为C工作的延误,影响工期1个月,缩短关键工作D、H工作的持续时间,受到最短持续的限制,所以D工作和H工作各缩短0.5个月,增加的总费用为26.5万元(40/2+13/2=26.5)。C工作已完成0.5个月,还需1.5个月,E工作需2个月,F工作已完成0.5个月,还需2个月。3.[答案]在D工作进度曲线图中的第15天末,D工作拖欠累计工程量的5%(22-17=5%),拖欠工程量18.4万元(368×5%=18.4万元),拖延工作时间5天(15-10=5天),实际持续时间70天(75-5=70天)。[分析]本题是考核进度曲线与有关进度指标的关联,掌握进度曲线所表达的工程量与时间之间的关系,并结合实际项目灵活运用。从进度曲线中:拖欠累计工程量百分比=计划完成累计工程量百分比-实际完成累计工程量百分比拖欠工程量=总工程量×拖欠累计工程量百分比拖延时间=17%累计工程量所对应计划曲线与实际曲线时间之差实际持续时间=实际结束时间-实际开始时间4.[答案]针对该情况,承包人应先暂停施工,并及时向监理人提出暂停施工的书面申请,承包人按监理人答复意见处理,若监理人在接到申请的24小时内未答复,视为同意承包人的要求。[分析]本题考核《水利水电工程标准施工招标文件》(2009年版)中关于暂停施工的有关条款,掌握暂停施工的责任界定、履行的程序等。参见暂停施工的有关条款。
转载请注明原文地址:https://tihaiku.com/jzgc/145785.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
施工单位在变更设计管理中,以下说法正确的有()。A.应做好施工图现场核对和施工过
对初步设计审批内容进行变更且符合下列条件之一者为Ⅰ类变更设计,以下属于Ⅰ类变更设
铁路工程实行施工总承包时,总承包企业可以将()分包给专业承包企业。A.全部承包工
对于营业线Ⅰ、Ⅱ级施工的施工方案设计,除包括施工项目名称、作业内容、地点和时间、
下列属于营业线施工安全协议基本内容的是()。A.工程概况 B.施工责任地段和期
扁钢接地网及接地干线安装时,地中水平接地体与建筑物的距离不宜小于()m。A.1
在钢构架组立施工中,横梁应平直,弯曲度不应大于其对应长度的5‰,构架与设备支架
铁路项目工程质量计划应由()主持编制。A.公司总工程师 B.项目经理 C.项
某段路基位于平缓山地,为长200m、最大开挖深度5m的土石路堑。下列属于该段工程
合理选择机械设备是保证施工进度和提高经济效益的前提。一般情况下,当()时应采用先
随机试题
[originaltext]ItwasabadnightforLouis.Hisresearchintheneighboring
物流标准化是物流发展的基础,其中对物流系统内部设施、机械装备、专用工具等所制定的
岩溶山水主要发育在( )岩石区。A.花岗岩 B.石灰岩 C.砂岩 D.白云
共用题干 东升零售公司目前销售一种U盘,该种U盘的价格为54元/个,单位商品变
李老师要求学生分小组通过实验推导出圆柱体积计算公式,当“智慧小组”完成任务后,李
(2014真题)作为对本项目建设的规划控制,建筑控制高度属于()。A.用地控制
德国没有专门的证券经营机构。()
6月5日某投机者以95.45的价格买进10张9月份到期的3个月欧元利率((EUR
下列说法,不属于无粘结预应力筋规定的是()。A.预应力筋涂料层应采用专用防腐油
男,35岁。既往身体健康。因外伤性骨盆骨折入院。查体:神志恍惚,面色苍白,脉搏1
最新回复
(
0
)
