某河道整治工程包括河道开挖、修筑新堤、修复堤顶道路等工作。某施工单位中标后与招标

admin2022-08-02  36

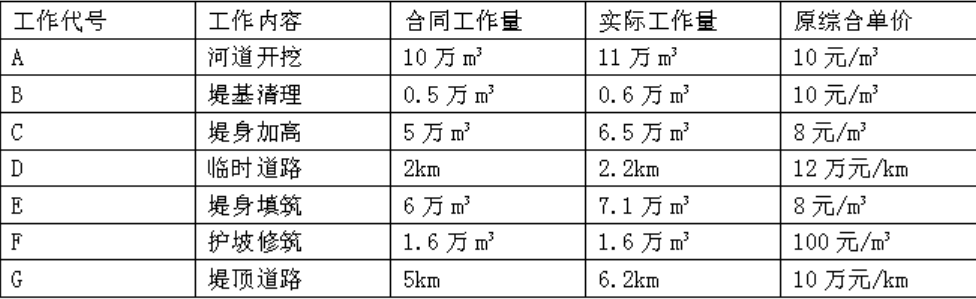

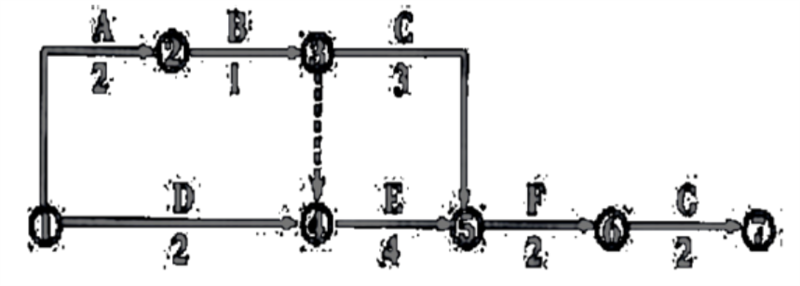

问题 某河道整治工程包括河道开挖、修筑新堤、修复堤顶道路等工作。某施工单位中标后与招标人签订了合同。合同总价款为427 万元。合同部分条款约定如下:(1)工程预付款为合同总价的10%,开工前一次性支付完毕。施工期逐月按当月工程款20%扣回,扣完为止。(2)当实际工程量超过合同工程量的20%时,对超出部分进行综合单价的调整,调整系数为0.9。经监理审核的施工网络计划图如下图所示(单位:月):对应的工作内容、合同工程量、实际工程量、综合单价见下表所示:施工过程中,发生如下事件:事件一:进行堤身填筑作业前,施工单位进行地质补充勘探时发现地基有一设计图纸未标明的地下溶洞,施工单位对此进行了处理,未影响工期,但增加费用2 万元。施工单位据此向监理单位提出索赔。事件二:合同工程完工后,项目法人组织了合同工程完工验收。项目法人邀请监理、施工等单位组成验收工作组进行验收。问题:1、根据网络图,计算此河道整治工程的总工期,并指出关键线路(用工作代号表示)。2、指出A~G 工作中哪些工作需要进行综合单价调整,并分别指出调整后的综合单价,计算依据实际工程量和调整后综合单价所得到的实际工程价款(保留到小数点后一位)。3、根据实际工程量和调整后的综合单价,计算第5 个月施工单位可获得的实际工程款(所有的工作都是按照最早开始时间开始,并假定在工作持续时间内均匀完成,计算结果保留到小数点后一位)。4、指出事件一中施工单位提出索赔是否合理?并说明理由。5、指出事件二中验收工作组还应包括哪些单位的代表。

选项

答案

解析 1、河道整治工程的总工期为11 个月。
关键线路:A→B→E→F→G。
2、需要进行综合单价调整的工作:
C:堤身加高:有0.5 万m3综合单价调整为7.2 元/m3;
G:堤顶道路:有0.2km 综合单价调整为9 万元/km。
实际工程价款=11*10+0.6*10+6*8+0.5*7.2+2.2*12+7.1*8+1.6*100+6*10+0.2*9=472.6万元。
3、第5 个月施工单位的进度款=6.5/3*8+7.1/4*8=31.5 万元;
此工程预付款总额=427*10%=42.7 万元;
前4 个月进度款总额=11*10+0.6*10+2.2*12+6.5/3*8+7.1/4*8=173.9 万元,前4 个月累计扣回预付款总额=173.9 万元*20%=34.78 万元<42.7 万元;
第5 个月需扣回的预付款=31.5*20%=6.3 万元;
同时34.78 万元+6.3 万元=41.08 万元<42.7 万元;
第5 个月施工单位可获得的实际工程款=31.5-6.3=25.2 万元。
4、施工单位提出索赔合理。
理由:地基有一设计图纸未标明地下溶洞属于不可预见条件,属于项目法人责任,故施工单位提出索赔合理。
5、合同工程完工验收的验收工作组还应包括勘测、设计、主要设备制造(供应)商等单位的代表。
转载请注明原文地址:https://tihaiku.com/jzgc/145424.html

最新回复(0)
