某施工单位中标一水闸工程。施工单位进场后,根据相关法律法规和强制性标准进行工程施

admin2022-08-02  17

问题 某施工单位中标一水闸工程。施工单位进场后,根据相关法律法规和强制性标准进行工程施工。工程于2018 年1 月10 日开工,合同工期为6 个月。在施工过程中发生如下事件::事件一:水闸主体施工过程中,因施工单位在闸墩混凝土未达到设计强度时就进行闸门安装,导致闸门损坏,后确认闸门质量不再符合安装要求。直接经济60 万元,重新处理闸墩混凝土和安装闸门使工期延误2 个月。事件二:质量事故发生后,发包人将事故的简要情况向项目主管部门进行了报告,并在72 小时内向有关单位提交了书面事故报告,报告内容包括事故发生的时间、地点、原因初步分析等内容。事件三:事故发生后,在报告事故的同时,发包人组织设计、施工、监理等单位进行了事故调查,并将事故调查结果报送了项目主管部门核备。事件四:事故调查发现,施工单位和施工现场未有效落实“四个责任制”,导致现场质量管理混乱,并在现场未发现专职的质量管理人员。事件五:发包人组织相关单位于2018 年10 月1 日进行了合同工程完工验收,并验收通过。施工单位与发包人于2018 年11 月20 日进行了工程交接。问题:1、指出事件一中质量事故的等级并说明理由。2、指出事件二中书面事故报告提交的时间是否符合要求?若不符合,说明符合要求的时间点。除了背景中提到的内容,事故报告还应包括哪些内容(写出三个即可)?3、指出事件三中事故调查的组织流程是否正确?若正确,说明理由;若不正确,说明正确组织流程。4、写出事件四中“四个责任制”的相关内容。5、指出事件五中工程交接的时间是否符合要求?若不符合,指出符合要求的时间。

选项

答案

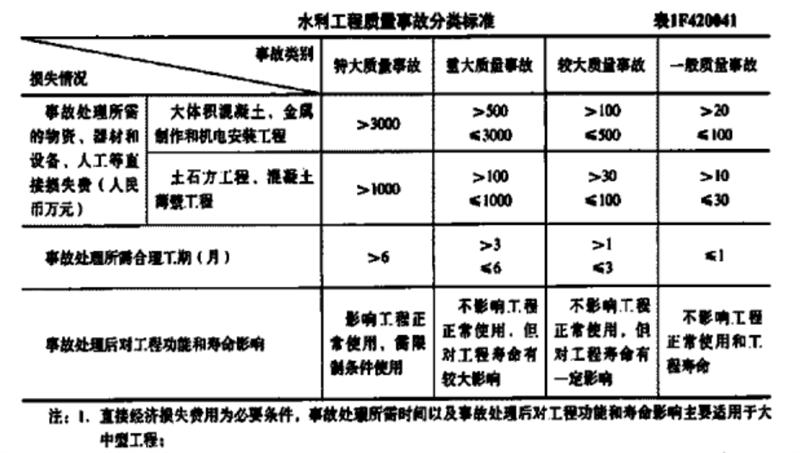

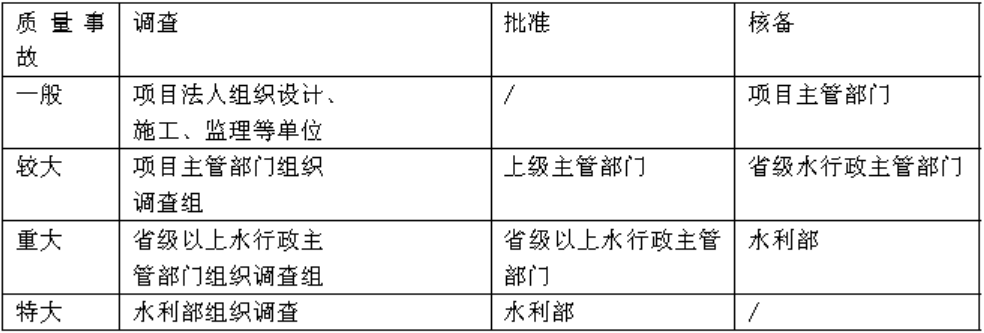

解析 1、质量事故的等级为较大质量事故。理由:事故处理所需合理工期为2 个月,属于较大质量事故。2、书面事故报告提交的时间不符合要求。符合要求的时间点:应在事故发生后48 小时内向有关单位提出书面报告。事故报告还应包括:工程名称、建设地点、工期;事故发生的简要经过、伤亡人数和直接经济损失的初步估计;事故报告单位、负责人及联络方式等。3、事故调查的组织流程不正确。正确组织流程:较大质量事故应由项目主管部门组织调查组进行调查,调查结果报上级主管部门批准并报省级水行政主管部门核备。4、“四个责任制”:从业单位质量主体责任制;从业单位领导人责任制;从业人员责任制;质量终身责任制。5、工程交接的时间不符合要求。符合要求的时间:通过合同工程完工验收后,发包人与施工单位应在30 个工作日内组织专人负责工程的交接工作。
