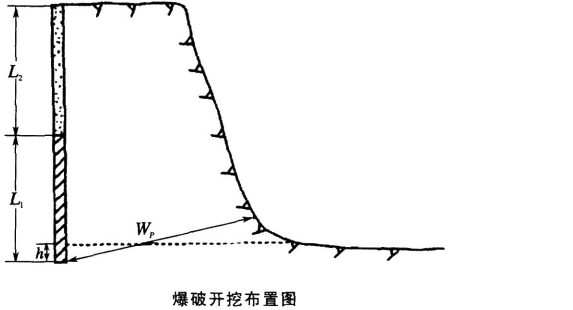

问题 某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:1.水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。2.岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。施工过程中发生如下事件:事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10米处。事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥沙,并有逐渐加剧的趋势。问题:1.指出施工方案1中①~⑦工作的合理施工顺序。2.指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。3.改正事件1中的错误做法。4.判断事件2的基坑险情类型,指出其抢护原则。

选项

答案

解析 1.合理的施工顺序为:④→①→②→⑥→⑦→③→⑤。 2.(1)爆破开挖布置图中,Wp为底盘抵抗线,L1为装药深度,L2为堵塞深度,h为超钻深度。
(2)方案(2)改正如下:
①测量电阻只许使用经过检查的专用爆破测试仪表或线路电桥;
②严禁使用其他电器仪表进行测量;
③康铜桥丝雷管的电阻极差不得超过0.25Ω;
④起爆电源的开关必须专用并上锁,其钥匙由专人保管。
3.(1)事件一中,爆破作业班长亲自拉线接电安装照明设施不妥,应由持证上岗的电工拉线接电安装照明设施。装炮前工作面一切电源应切除,照明至少设于距工作面30m以外,只有确认炮区无漏电、感应电后,才可装炮。
4.(1)事件二的险情属于管涌。
(2)管涌的抢护原则是制止涌水带砂,而留有渗水出路。
