承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(

admin2022-08-02  63

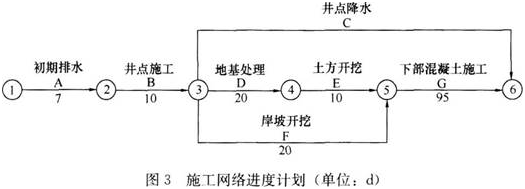

问题 承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(2)水闸主体施工;(3)围堰填筑;(4)井点降水;(5)材料仓库;(6)基坑开挖;(7)地基处理;(8)办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如图3所示。施工中发生如下事件:事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5d。事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40d,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。【问题】?1.根据《水利水电工程施工组织设计规范》S1303—2017,指出背景资料的相关工作中属于工程准备期的工作(用编号表示);工程施工总工期中,除工程准备期外,还应包括哪些施工时段??2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。?3.事件1中承包人所采取的技术措施应包括哪些内容??4.根据《水利水电工程标准施工招标文件》,对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。?5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。

选项

答案

解析 1.工程准备期的工作有①、③、⑤、⑧;除工程准备期外还包括主体工程施工期、工程完建期。 2.C工作持续的时间应为125d。
理由:井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,将伴随地基处理、土方开挖、下部混凝土施工过程。
3.事件1中承包人所采取的技术措施应包括:设置合理坡度、设置边坡护面、基坑支护、降低地下水位等。
4.对事件2中事件性质的界定,认为是承包人正确。
理由:水利水电工程的不利物质条件,指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。并按变更的约定办理。不可抗力事件的特征为不可预见,不可避免,不能克服。
5.综合事件1、事件2,完成图示的施工网络进度计划的实际工期为157d。
承包人有权要求延后工期10d。
理由:该网络计划的关键线路为①→②→③→④→⑤→⑥和①→②→③→⑥。
事件1中,A工作虽在关键路线上,可使总工期延后5d,但工期延长的责任属承包人,因此无权要求延长。
事件2中,F工作的总时差为10d,持续时间延长20d,会使总工期延长10d,且造成延长的责任在发包人,因此有权要求延长工期10d。
转载请注明原文地址:https://tihaiku.com/jzgc/145361.html

最新回复(0)
