某大型引调水工程施工投标最高限价3亿元,主要工程包括水闸、渠道及管理设施等。招标

admin2022-08-02  37

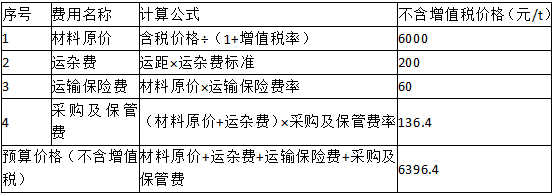

问题 某大型引调水工程施工投标最高限价3亿元,主要工程包括水闸、渠道及管理设施等。招标文件按照《水利水电工程标准施工招标文件》(2009版)编制。建设管理过程中发生如下事件:事件一:招标文件有关投标保证金的条款如下:条款1:投标保证金可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;条款2:投标保证金应在开标前3天向招标人提交;条款3:联合体投标的,投标保证金必须由牵头人提交;条款4:投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止;条款5:签订合同5个工作日内,招标人向未中标的投标人退还投标保证金和利息,中标人的投标保证金和利息在扣除招标代理费后退还。事件二:某投标人编制的投标文件中,柴油预算价格计算样表见表5。表5柴油预算价格计算表事件三:中标公示期间,第二中标候选人投诉第一中标候选人项目经理有在建工程(担任项目经理)。经核查该工程已竣工验收,但在当地建设行政主管部门监管平台中未销号。事件四:招标阶段,初设批复的管理设施无法确定准确价格,发包人以暂列金额600万元方式在工程量清单中明标列出,并说明若总承包单位未中标,该部分适用分包管理。合同实施期间,发包人对管理设施公开招标,总承包单位参与投标,但未中标,随后发包人与中标人就管理设施签订合同。事件五:承包人已按发包人要求提交履约保证金,合同支付条款中,工程质量保证金的相关规定如下:条款1,工程建设期间,每月在工程进度支付款中按3%比例预留,总额不超过工程价款结算总额的3%;条款2:工程质量保修期间,以现金、支票、汇票方式预留工程质量保证金的,预留总额为工程价款结算总额的5%,以银行保函方式预留工程质量保证金的,预留总额为工程价款结算总额的3%;条款3:工程质量保证金担保期限从通过工程竣工验收之日起计算;条款4:工程质量保修期限内,由于承包人原因造成的缺陷,处理费用超过工程质量保证金数额的,发包人还可以索赔;条款5:工程质量保修期满时,发包人将在30个工作日内将工程质量保证金及利息退回给承包人。1、指出并改正事件一中不合理的投标保证金条款。2、根据事件二,在答题卡上绘制并完善柴油预算价格计算表。3、事件三中,第二中标候选人的投诉程序是否妥当?调查结论是否影响中标结果?并分别说明理由。4、指出事件四中发包人做法的不妥之处,并说明理由。5、根据《建设工程质量保证金管理办法》(建质[2017]138号)和《水利水电工程标准施工招标文件》(2009版),事件五工程质量保证金条款中,不合理的条款有哪些?说明理由。

选项

答案

解析 1、不合理之处一:条款2改正:投标人在递交投标文件的同时,按照招标文件的要求递交投标保证金,即在投标截止时间之前即可。不合理之处二:条款4改正:投标保证金和投标有效期一致。不合理之处三:条款5改正:签订合同后5个工作日内,招标人应向中标人及未中标人退还投标保证金及相应利息。2、3、投诉程序不妥当。理由:对中标结果有疑问的应当先提出异议,异议是投诉的前置条件;未按规定时间提出异议,不得提出投诉;对于答复不满的,投标人可以再进行投诉。调查结果不影响中标结果。理由:工程已竣工验收,只需要相关部门出具相应的证明即可。4、不妥之处一:发包人以暂列金额600万元方式在工程量清单中明标列出。理由:初设批复的管理设施无法确定准确价格,属于暂估价项目,发包人应当以暂估价的形式。不妥之处二:发包人与中标人就管理设施签订了合同。理由,应当由总承包单位与中标人签订合同。5、不妥之处一:条款1。理由:工程进度款不得预留质量保证金。不妥之处二:条款2。理由:质量保修期间,无论何种形式的质量保证金,预留总额理论上不得超过工程价款结算总额的3%。不妥之处三:条款3。理由:工程质量保证金担保期限从通过合同工程完工验收之日起算。不妥之处四:条款5。理由:在工程质量保修期满时,发包人将在30个工作日内核实后将质量保证金支付给承包人。
