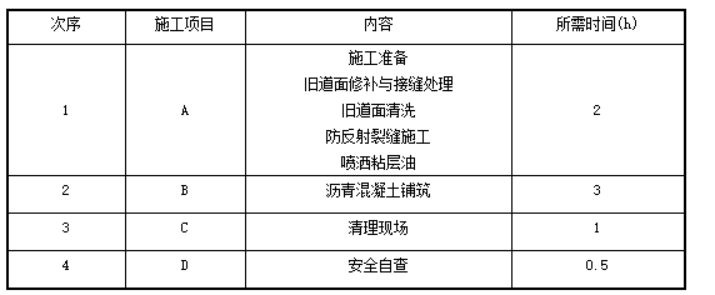

问题 1.背景某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23:00-次日6:00。该工程施工项目及每班所需时间见下表。各施工项目用时汇总表注:①A项目结束前1h,B项目才能开始。②A、B项目结束后.C项目才能开始;C项目结束后,D项目才能开始。2.问题(1)确定B项目最早可能开始时间,最迟必须开始时间。(2)确定D项目最迟必须结束时间。(3)按B项目最早可能开始时间,编制每日施工进度计划横道图。(4)工程指挥部最迟应在什么时间内组织有关各方检查当班完成的施工段?(5)施工结束后,施工段经检查应满足哪些条件方可开航?

选项

答案

解析 (1)B项目最早可能开始时间为0:00(A项目开工1小时后,B项目开工);最迟必须开始时间:01:00(开航前0.5小时完工,反推D、C、B项)。(2)D项目最迟必须结束时间:次日5:30(开航前0.5小时完工)。(3)横道图见下图:每日施工进度横道图(4)工程指挥部最迟应在开航前0.5小时内(5:30~6:00)组织有关各方检查当班完成的施工段。(5)通航条件是:(1)铺筑后的沥青层碾压密实,平整度好,临时接坡顺直,表面3cm以下温度不大于50℃。(2)道面上没有粘结的碎粒和杂(污)物,清扫干净。(3)所有施工机械、设备、工具等退至安全地带。
