某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主

admin2022-08-02  24

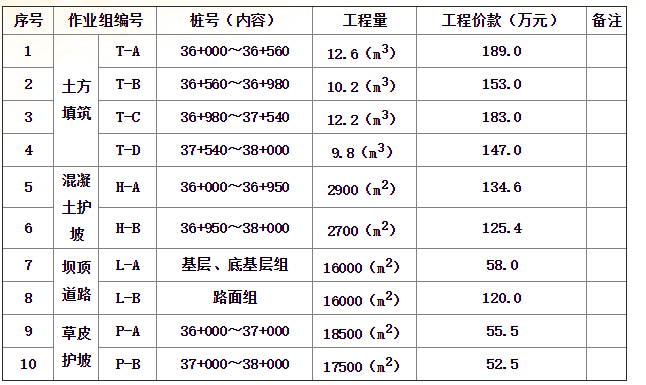

问题 某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防退建工程为一新建施工合同段,全长2.0km,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如表5-1所示。表5-1主要工程内容、工程量及工程价款施工过程中发生如下事件:事件一:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路、草皮护坡工程施工分别划分为4个、2个、2个、2个作业组,具体情况如表5-2所示。表5-2堤防合同段作业划分主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1倍。事件二:因现有水利水电工程单元工程质量评定标准中无草皮护坡质量标准,施工单位在开工前组织编制了草皮护坡工程质量标准,由本工程质量监督机构批准后实施。事件三:工程开工后,施工单位按规范规定对土质堤基进行了清理。事件四:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如表5-3所示,表中不合格点分布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。表5-3某土方填筑单元工程碾压工序干密度检测记录事件五:施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。1、根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中的单位工程、分部工程项目划分原则。2、根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管[2002]182号文),指出并改正事件二的不妥之处。3、根据《堤防工程施工规范》(SL260-98),说明事件三堤防清基的主要技术要求。4、根据《水利水电工程单元工程施工质量验收评定标准—堤防工程》(SL634—2012),评定事件四中碾压工序的质量等级并说明理由。5、根据《水利水电建设工程验收规程》(SL223—2008),除事件五所述内容外,合同工程完工验收还应具备哪些条件?

选项

答案

解析 1 、(1)本工程项目划分为1个单位工程,8个分部工程,分部工程分别为:
土方填筑、混凝土护坡按作业组、桩号分别划分为4个、2个分部工程,堤顶道路、草皮护坡划分为1个、1个分部工程。
(2)堤防工程中单位工程按招标标段或工程结构进行项目划分;堤防工程中分部工程按长度或功能进行项目划分;每个单位工程中的分部工程数目不宜少于5个。
2 、施工单位组织不妥,由项目法人组织监理、设计及施工单位按水利部有关规定进行编制和报批;本工程质量监督机构批准后实施不妥,须经省级以上水利工程行政主管部门或其委托的水利工程质量监督机构批准。
3 、
(1)堤基基面清理范围边界应在设计基面边线外30cm~50cm。
(2)堤基表层不合格土、杂物等必须清除。
(3)堤基范围内的坑、槽、沟等应按堤身填筑要求进行回填处理。
(4)堤基开挖、清除的弃土、杂物、废渣等均应运到指定的场地堆放。
(5)堤基清理后应及时报验。
(6)基面验收后应及时施工。
(《堤防工程施工规范》已更新为(SL260-2014),请参见新教材内容。)

4 、合格。

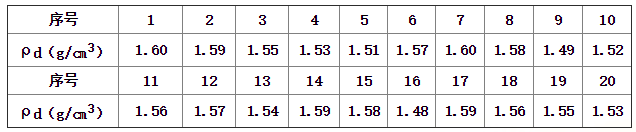

设计干密度为1.60g/cm3×95%=1.52g/cm3。
碾压工序主控项目即为压实度(干密度),该工序的干密度合格率为17/20=85%,不合格的3个(1.48g/cm3、1.49g/cm3、1.51g/cm3)均大于设计干密度(1.52g/cm3)的96%(1.4592),且不集中,故符合(SL634—2012)表5.0.7合格标准的规定(黏性土料、1级堤防压实度合格率大于等于85%且小于90%为合格)。一般检测项目检测合格率虽然为92%>90%,但因主控项目仅符合合格标准要求,故该工序质量等级为合格。
5 、工程完工结算已完成;施工现场已经进行清理;需移交项目法人的档案资料已按要求整理完毕;合同约定的其他条件。
转载请注明原文地址:https://tihaiku.com/jzgc/143706.html

最新回复(0)
