首页
登录
建筑工程
【案例一】 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和
【案例一】 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和
admin
2022-08-02
96
问题

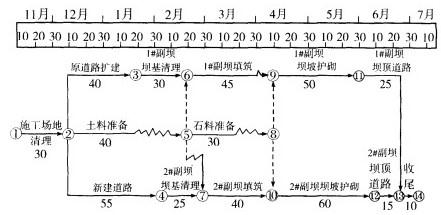

【案例一】南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。

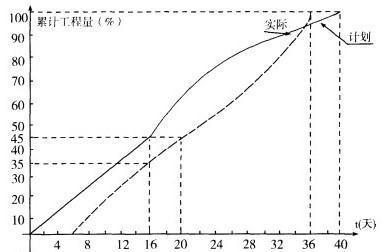

说明:1.每月按30天计,时间早位为大;2.日期以当日末为准,如11月10日开工表示11月10日末开工。实施过程中发生了如下事件:事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。事件3:“2#副坝填筑”的进度曲线如下图所示:
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。【问题】1.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砲施工何时能完成?可否满足5月10日完成的要求?3.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2井副坝填筑实际用工天数。4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
选项
答案
解析
1. (1)计划工期:30 + 55 + 25 + 40 + 60 + 15 + 10 = 235 (天)。
(2)1#副坝坝基清理最早于1月25日开始;2#副坝坝基清理最早于2月5日开始。
2.根据水库调度方案,1#,2#副坝坝坡护砌迎水面施工分别可于5月5日、5月10日完成,可满足要求。
3. 2#副坝坝坡第16天末的进度状况为:计划应完成累计工程量45%,实际完成35%,施欠10%工程量,推迟到第20天末完成,延误4天,实际用工30天。
4. 6月20日检查,1#副坝坝顶道路已完成3/5,计划应完成4/5,推迟5天;2#副坝坝顶道路已完成2/5,计划应完成2/3,推迟4天。造成计划工期推迟5天,由于计划工期比合同工期提前5天,故对合同工期没有影响。
转载请注明原文地址:https://tihaiku.com/jzgc/143455.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
航显系统服务器、存储系统应采用( )供电。A.柴油发电机 B.UPS
某机场所在地雨水丰沛,为预防洪涝灾害造成的系统瘫痪,航站楼计算机信息管理系统主服
柴油发电机组的安装要求有()A.发电机的无需做静态和运转试验 B.柴油发
案例二 背景资料 某二级公路工程施工合同段,包含两段路基(K
案例五 【背景资料】 某施工单位承接了2km的山区二级公路工
案例分析二 某二级公路K合同段(k22+300~K44+000),主要为路基
案例五 背景资料 某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度1
【案例】 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅
【案例】 某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×11
【案例】 某高速公路N合同段路基工程施工,工期18个月,其中K23+200~K
随机试题
Decidewhichofthechoicesgivenbelowwouldbestcompletethepassageifi
应聘信说明:假设你是李华,得知Intel公司招聘行政助理,给人力资源部经理Black先生写一封应聘信。内容:1.即将从北京大学毕业,行政
Ourape-menforefathershadnoobviousnaturalweaponsinthestruggleforsu
[audioFiles]audio_eusm_j01_029(20099)[/audioFiles]A、WriteDaisyanoteofapolo
门式脚手架杆件锁臂的搭设要求包括()。A.脚手板、钢梯与门架相连的挂扣,应有防
下列关于资产支持证券的表述,不正确的是()。A.2005年12月15日资产证券
A. B. C. D.
独立形态时期的第一本教育学著作是()。A.《雄辩术原理》 B.《论教育学》
在工程量清单计价模式下,编制投标报价时一般采用()。A.施工定额 B.预
基坑工程地下水的控制方法有()。A.集水明排 B.真空井点降水 C.喷
最新回复
(
0
)
