某公司承接一项城镇主干道新建工程,全长1.8km,勘察报告显示K0+680~K0

admin2022-08-02  39

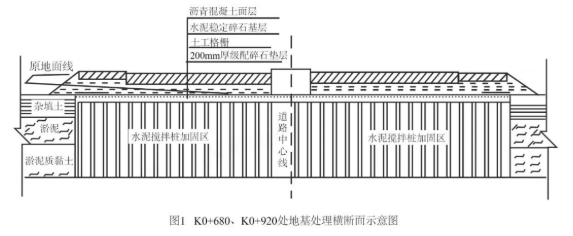

问题 某公司承接一项城镇主干道新建工程,全长1.8km,勘察报告显示K0+680~K0+920为暗塘,其他路段为杂填土且地下水丰富。设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意图如图1所示。项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,质检部门在施工完成后进行了单桩承载力、水泥用量等项目的质量检验。垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护3天后进行下一道工序是施工。项目部按照制定的扬尘防控方案,对土方平衡后多余的土方进行了外弃。问题:1、土工格栅应设置在哪些路段的垫层顶面?说明其作用。2、水泥搅拌桩在施工前采用何种方式确定水泥掺量。3、补充水泥搅拌桩地基质量检验的主控项目。4、改正水泥稳定碎石基层施工中的错误之处。5、项目部在土方外弃时应采用哪些扬尘防控措施。

选项

答案

解析 1.暗塘地段(1分)及暗塘与其他地段交界处加筋(1分),作用:提高稳定性(1分),减少交界处不均匀沉降(2分)。
2.室内试验(1分)或工程经验。(1分)
3.复合地基承载力(1分)、搅拌叶回转直径(1分)、桩长(1分)、桩身强度(1分)。
4.改正:先轻型后重型或振动压路机碾压(2分),养护7天后进行下一道工序施工(2分)。
5.施工场地主要道路、料场、生活办公区域进行硬化(1分),沿线安排洒水车,洒水降尘(1分),运输车辆应采取封闭或覆盖措施(1分),出入口处采取保证车辆清洁的措施(设置洗车池)(1分),设专人清扫社会道路(1分)。
