首页
登录
建筑工程
A施工单位承建的某机场第二跑道水泥混凝土工程量为 110000m3,工期为 20
A施工单位承建的某机场第二跑道水泥混凝土工程量为 110000m3,工期为 20
admin
2022-08-02
54
问题

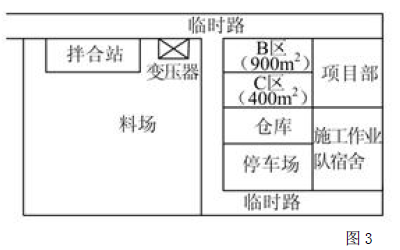

A施工单位承建的某机场第二跑道水泥混凝土工程量为 110000m3,工期为 2010年 2月 1日至 2010年 7月31日。业主为 A施工单位提供了生活及生产用地 19000m2。为圆满实现工期目标,A施工单位进场后,抓紧完成了临时设施的规划与建设(见图 3)。为满足生产计划需求,该施工单位新购了 2台混凝土搅拌机。
该项目于当年 7月底按期竣工,并按计划于当年 10月底投入使用。问题:1、为方便施工及质量监控,B区与 C区应布置什么生产场地及职能部门为宜,并说明理由。2、施工单位对设备供应方进行评价时,主要包含哪些内容?3、识别场道水泥混凝土施工中危及人身安全的危险源,并说明应采取的主要措施。4、在跑道混凝土面层施工完毕,但未进行验收前,为避免飞行员误判,在第二跑道道面上应设何种标志?画出标志形状并注明尺寸,说明标志颜色。5、写出道面混凝土混合料配制的允许误差范围。
选项
答案
解析
1、B区宜设置钢筋加工场和模板制作场,C区宜设置工地试验室。这样布置,场地面积与工作需求相符,既用电方便,也便于实验室对原材料及搅拌质量的监控。2、(1)经营资格与信誉;(2)设备的质量;(3)供货能力;(4)设备的价格;(5)售后服务。3、(1)拌合站遭雷击。措施:设置避雷针(2)搅拌机清罐人员的安全。措施:由清罐人员随身带总开关启动钥匙。(3)车辆指挥人员的安全。措施:由专人指挥倒车及卸料,并穿荧光反光衣。(4)作业面配电箱及临时电缆漏电。措施:配电箱和开关箱至少设置二级漏电保护器。电缆穿越行车路线时,在路面切槽设置,或将电缆穿钢管并用槽钢固定保护。(5)切缝人员带水带电作业。措施:切缝人员应穿绝缘靴,戴绝缘手套进行作业。(6)熬制沥青人员接触有害气体。措施:作业人员应戴口罩和手套及穿专用工作服。(7)倒水泥人员的吸尘。措施:按国家有关规定,为作业人员配置劳动保护所需的设备及防护用品。4、在跑道两端设置跑道关闭标志,并在中间增设关闭标志,其间隔不大于 300m。跑道关闭标志为白色。
5、水泥:±1%;水:±1%;砂、石:±2%;外加剂:±1.5%。
转载请注明原文地址:https://tihaiku.com/jzgc/152996.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
斜井明挖段混凝土浇筑强度达到设计强度()以上时可进行回填。A.40% B.50
设计喷射混凝土强度等级多采用C15-C20,喷层厚度通常为()左右。A.8-12
立井井筒采用现浇混凝土支护时,装配式钢模板的高度不宜超过()m。A.0.6 B
属于矿井项目工程施工组织设计的技术经济指标的是()。A.施工准备工期长短 B.
建井总工期是以下()的工期之和。A.施工准备期 B.矿井投产工期 C.矿井竣
混凝土工程的分部(子分部)工程的质量合格的一项正确条件是()。A.一般项目抽样计
采用定额计算法确定工序延续时间,计算参数不包括()。A.工序的工程量 B.工序
较薄的平面结构混凝土通常采用()进行振捣。A.振捣棒 B.平板振捣器 C.附
通常,工程进度滞后而要求更新的最终目的是()。A.延长工期 B.调整后续工程进
水泥土搅拌桩地基,深层搅拌法的特点是()A.振动大 B.设计灵活 C.对土无
随机试题
Urbancenterswithstrongteleconnectivityneedfewervolunteersthanremoteare
Ifyouexplainedthesituationtoyoursolicitor,he______abletoadviseyoum
TheDoctorWillSkypeYouNowA)Faz
干粉灭火系统应对减压阀应定期进行圧力试验,观察二次压力是否符合定值。
共用题干 患者,男性,58岁,体检时B超显示肝部有肿块,血化验发现癌胚抗原升高
防火分隔设施是指能在一定时间内阻止火焰蔓延,把整个建筑内部空间划分成若干个较小防
A.12 B.-6 C.-12 D.0
合同订立后未生效,需要权利人追认才能生效的合同是()。A.效力待定的合同 B
学生心理发展的特征
下列合同文件中,属于《标准施工招标文件》中施工合同文本的合同文件,在专用条款没有
最新回复
(
0
)
