某公司承建区间隧道工程,隧道长度为 3km,设计采用盾构法施工,隧道净高 6.2

admin2022-08-02  42

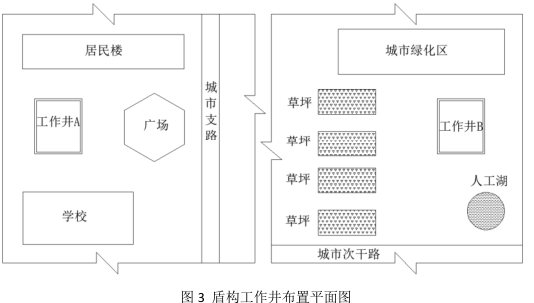

问题 某公司承建区间隧道工程,隧道长度为 3km,设计采用盾构法施工,隧道净高 6.2m,跨径 7.8m,覆土深度 16m。采用土压平衡盾构施工,开工前施工单位编制盾构施工专项方案,并组织专家论证,项目部按照专家意见修改了施工方案,并根据方案开始施工。工作井布置如图 3 所示。施工过程中发生如下事件:事件一:项目部进场后,根据建设单位提供的周边管线分布资料,进行施工现场踏勘,结合周围建筑物分布情况,编制了管线保护方案。事件二:盾构始发井采用钻孔灌注桩围护结构,采用旋挖钻机施工,围护结构施工完成后,基坑开挖过程中,项目部监控量测发现,基坑产生较大的变形。事件三:盾构接收井开挖过程中,将开挖土方散乱堆放在井周围未做处理,监理工程师发现之后,下达整改通知单,要求项目部进行整改。【问题】1.根据图 3 来确定工作井 A 和工作井 B 分别对应的是始发井还是接收井,并说明理由。2.事件一中,写出施工单位对于施工影响范围内管线保护的具体做法。3.写出灌注桩围护结构的特点。4.事件二中,项目部应采取哪些方式来控制基坑变形。5.根据事件三,写出项目部应采取的开挖土方环境保护措施。

选项

答案

解析 1.工作井 A 为接收井(1 分),工作井 B 为始发井(1 分)。理由:始发井作为盾构主要工作井,需要承担出土、机械进出等任务,需要的一定的作业面积,对周边环境影响较大;接收井后期作为接收盾构装置的回收井,工作时间短,占用面积小。(2 分)
2.(1)对于基坑开挖范围内的管线,应与建设单位、规划单位和管理单位协商确定管线拆迁、改移和悬吊加固措施(2 分)。
(2)在施工过程中,必须设专人随时检查地上、地下管线及建(构)筑物、维护加固设施,以保持完好(1 分)。
(3)观测管线沉降和变形并记录,遇到异常情况,必须立即采取安全技术措施(1 分)。
3.灌注桩围护的特点:①刚度大,可用在深大基坑(1 分);②施工对周边地层、环境影小(1 分);③需降水或和止水措施配合使用,如搅拌桩、旋喷桩等(1 分)。
4.控制基坑变形的方法:①增加支撑的数量(1 分);②加固基坑内被动区土体(1 分);③
减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间(2 分);④通过降水井布置来控制降水对环境变形的影响(1 分)。
5.(1)集中堆放的土方应采取覆盖、固化、绿化、洒水降尘措施( 1 分)。
(2)从事土方的运输车辆应采取密闭或覆盖措施(1 分)。
(3)现场出入口处应采取保证车辆清洁的措施(1 分);设专人清扫社会交通路线(1 分)。
转载请注明原文地址:https://tihaiku.com/jzgc/142911.html

最新回复(0)
