问题

某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,机械开挖,采用水泥抹面进行护坡。基槽宽度为6.5m,开挖深度为5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,真空井滤料上方使用A封堵。井点的布置方式和降深等示意图如下:

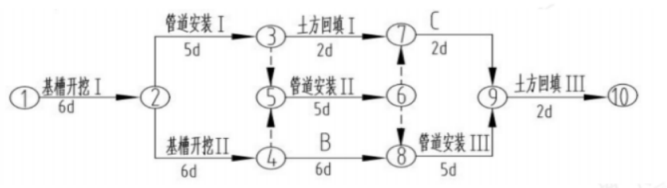

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按Ⅰ、Ⅱ、Ⅲ划分三个施工队,根据合同工期要求绘制网络进度图如下:
施工过程中发生了如下事件:事件一:施工单位为加快施工进度,机械开挖至槽底高程,由于控制不当,局部超挖达 120mm。事件二:管道 II 在回填的时候,因堆土在沟槽一侧,施工队为施工方便采用机械从一侧进行回填,导致部分管线焊缝开裂。问题:1.指出降水井点布置及降水深度的不妥之处,并写出正确的做法。2.指出沟槽剖面示意图 A 和网络图中B和C的内容。并说明A的要求。3.计算本工程的总工期,并指出关键线路。4.事件一中有何不妥之处;并写出正确的做法及处理方案。5.事件二中有何不妥之处,并写出正确做法。发现管线焊缝开裂后应如何处理
选项
答案
解析
1.(1)采用单排井点不妥当;基槽宽度为 6.5m 大 于 6m,应采用双排井点布置。
(2)降水管距基坑壁0.5m 不妥当;井管距坑壁不应小于1.0~1.5m (距离太小易漏气) 。
2.A 是黏土;要求:封堵至地面的厚度应大于1m ;
B 是基槽开挖Ⅲ;C 是土方回填Ⅱ。
3.关键线路:①-②-④-⑧-⑨-⑩ 计算工期:6+6+6+5+2=25 天
4.事件一施工单位为加快施工进度,机械开挖至 槽底高程不妥;
正确做法:机械挖槽应预留 200~300mm,由 人工开挖至设计高程。
处理方案:原土回填夯实,压实度不得应低于 原地基土的密实度。
5. 不妥之处:采用机械从一侧进行回填。
正确做法:管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入。沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填;管顶500mm以上部位,可用机具从管道轴线两侧同时夯实;每层回填高度应不大于200mm。
发现管线焊缝开裂后应先挖出管道,对开裂焊缝进行修补,修补后对焊缝进行试验,试验合格后重新回填。
转载请注明原文地址:https://tihaiku.com/jzgc/142872.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
机场场道工程专业承包一级资质的企业净资产要求为()以上。A、1000万 B、4
选择挖土方作业时,需要考虑土石的坚硬程度、地形地貌和()等因素。A、施工质量
某机场工程项目,业主与施工单位按照《建设工程施工合同(示范文本)》(GF一201
某机场建设工程正在进行,施工单位提交了一份场道工程的专项施工进度计划,其横道图见
沥青混合料压实机械有:静力式钢轮压路机、( )、振动压路机。A.羊足轮碾压机
目视助航灯光系统工程质量情况实测检查内容包括()。A.监控系统功能检测 B.
背景资料 在一新建民用机场场道道面工程的施工招标过程中,招标人规定采用工程量清
机场且视助航工程专业承包企业资质等级为一级的标准有()。A.企业近5年承担过
目视助航灯光安装工程质量的评定标准包括( )工程质量评定标准等。A.飞机机位引导
机场建设工程总概算中工程建设其他费用包括( )。A.建设期价格调增 B.不
随机试题
EndYourBackPainLikeanexpensive
Inmostculturesthroughouttheworld,thereisanexpectationthatwhenap
Evernoticedhowyouseemtotakelongertogetoveranillnessifyoutake
Thereisanewtypeofsmalladvertisementsbecomingincreasinglycommonin
男,26岁,5天来鼻及牙龈出血,皮肤淤斑,血红蛋白55g/L,白细胞10.0×1
关于基差,下列说法错误的有( )。 Ⅰ.套期保值的盈亏取决于基差的变动 Ⅱ
临床牙周组织检查所需的特殊器械是A:口镜、探针、镊子 B:牙周探针、电活力计、
关于税收法律关系的特点,下列表述正确的是()。A.税收法律关系的可以发生于企业
钢制储罐充水试验的水温不应低于()。A.-5℃ B.0℃ C.5℃
事后质量控制是指( )。A.质量活动结果的检查和监控 B.质量活动结果的评价
最新回复
(
0
)
