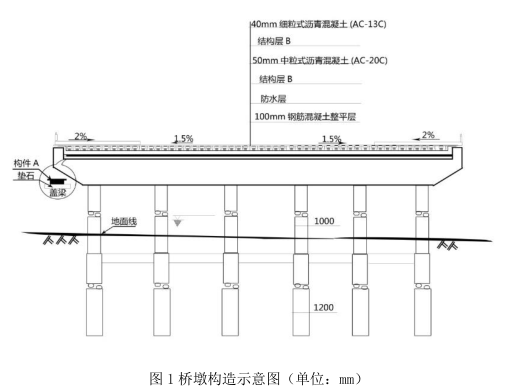

某公司承建一座城市桥梁,该桥上部结构为 6×20m 简支预制预应力混凝土空心板梁

admin2022-08-02  11

问题 某公司承建一座城市桥梁,该桥上部结构为 6×20m 简支预制预应力混凝土空心板梁,每跨设置边梁 2 片,中梁 24 片;下部结构为盖梁及 Φ1000mm 圆柱式墩,重力式 U 型桥台,基础均采用Φ1200mm 钢筋混凝土钻孔灌注桩。桥墩构造如图 1 所示。开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表 1.表 1 桥梁分部(子分部)、分项工程及检验批对照表(节选)工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理,此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。【问题】1.写出图 1 中构件 A 和桥面铺装结构层 B 的名称,并说明构件 A 在桥梁结构中的作用。2.列式计算图 1 中构件 A 在桥梁中的总数量。3.写出表 1 中 C、D 和 E 的内容4.施工单位应向哪个单位申请工程的竣工验收?5.工程完工后,施工单位在申请工程竣工验收前应做好哪些工作?

选项

答案

解析 1.构件 A 为:桥梁支座;结构 B 为:粘层油。
支座作用:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。
2.共6跨,每跨有24+2=26片梁,每个梁一端有2个支座(共4个支座),那么总共有24*4*6=624个支座。

3.C:混凝土灌注,D:模板与支架,E:5 个
4.施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
5.工程完工后,施工单位应自行组织有关人员进行检查评定,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应有施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
