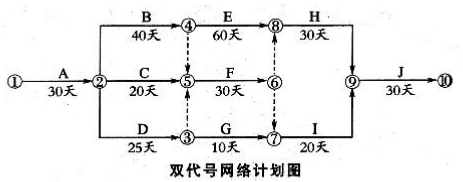

甲公司承接了某一级公路 K10+100~K18+230 段的路基路面施工任务,施工前编制了双代号网络计划(见下图),并通过监理审批。
根据与业主所签的施工合同,甲公司将 K14+280~K15+400 段的路基及防护工程分包给乙公司,乙公司再将部分劳务工作交由丙公司承担,并签订了合同。该项目在实施中发生了如下事件:事件一:K11+430~K11+685 段为软土地基,原设计方案为换填处理,由于当地材料缺乏,经监理、业主同意,决定变更为采用砂井处理。事件二:为便于统一进行安全管理,乙公司现场安全管理人员由甲公司安全管理人员兼任。事件三:因为业主原因,导致 F 工作停工 35 天,甲公司为此向业主提出工期索赔。事件四:完工后,丙公司以分包人名义向甲公司和业主申请业绩证明。问题:1.该网络的计划工期为多少天?计算 D 工作的最迟结束时间,并指出网络计划的关键线路。2.按照《公路工程设计变更管理办法》,事件一中的变更属于哪一类变更?其变更应由哪级交通主管部门负责审批?砂井成孔有哪几种方法?3.事件二中,甲、乙两公司的做法是否正确?简述理由。4.事件三中,F 工作的总时差为多少天?甲公司可以向业主提出多少天的索赔工期?5.事件四中,丙公司的做法是否正确?简述理由。
选项
答案
解析
1.(1)该网络工期计划为 190 天。
(2)工作 D 的总时差是 45 天,最早结束是 55 天,最迟结束时间是第 100 天。(3)关键线路为:①→②→④→⑧→⑨→⑩。
2.(1)事件一中的变更属于较大变更。
(2)该变更应由省部级交通主管部门负责审批。
(3)砂井成孔的方法有:用振动打桩机、柴油打桩机(冲击式和振动式)。
3.(1)甲、乙两公司的做法不正确。
(2)理由:乙公司应对其分包工程设计专门的安全管理人员,不应由甲公司安全管理人员兼任。
4.(1)F 工作的总时差为 30 天。
(2)甲公司可以向业主提出 5 天的工期索赔。
5.(1)丙公司的做法不正确。
(2)理由:丙公司只是分包劳务,乙公司才是分包方,应该是乙公司以分包人名义向甲公司和业主申请业绩证明。
转载请注明原文地址:https://tihaiku.com/jzgc/151599.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
按场地平整的施工程序,经过现场勘察、清除地面障碍后,即应进行( )工作。A.计
土钉墙施工时,垫板与喷混凝土面层间的空隙应用( )填平。A.细石混凝土 B.
深层搅拌水泥土围护墙的主要特点是( )。A.施工中振动与噪声较大 B.坑内需
关于钢筋混凝土板桩施工特点,说法正确的是( )。A.现场作业周期较长 B.施
地面建筑防水层施工时宜采用( )水泥。A.矿渣硅酸盐 B.粉煤灰硅酸盐 C
室内地面涂料防水的施工技术要求,正确的是( )。A.施工环境温度宜在15℃以上
钢筋混凝土单层工业厂房施工的关键问题是( )。A.施工场地的平面布置 B.构
钢结构采用焊接方法施工的缺点是( )。A.连接密封性差 B.构造复杂 C.
根据《煤矿井巷工程施工规范》GB50511--2010,泥岩、胶结不好的砂岩、
施工测量控制网的精度一般和( )无关。A.建筑物的大小 B.建筑物的性质
随机试题
PresidentCoolidge’sstatement,“ThebusinessofAmericaisbusiness,”still
"AndifGodhadgiftedmewithsomebeauty,andmuchwealth,Ishouldhavemade
Inmostmessages,thereisanobviousmeaningthataliteralreadingofthe
因发包人违约解除合同的,发包人应在解除合同后28天内向承包人支付()金额。
女,5岁。发现皮肤出血点2天来院。病前10天有上呼吸道感染史,平素体建。查体:一
下列哪项不符合房间隔缺损A.胸透示肺门"舞蹈征" B.超声显示室间隔与左室后壁
A.桑寄生 B.羌活 C.雷公藤 D.桂枝 E.独活善治上半身风寒湿痹的
以下有关协定处方的叙述中,属于应该执行的条款是A.可提高调剂工作效率 B.适于
我离开小山村的老家,已然四十多年。常想起的,却是老家曾经光洁滑亮的门槛。 都说
某男,40岁。咳嗽反复发作,咳声重浊,痰黏腻,早晨咳甚痰多,进甘甜油腻物加重,胸
最新回复
(
0
)
