某施工单位承接城市一桥梁工程,工程为 3 跨连续箱梁,跨度为 30m+40m+3

admin2022-08-02  22

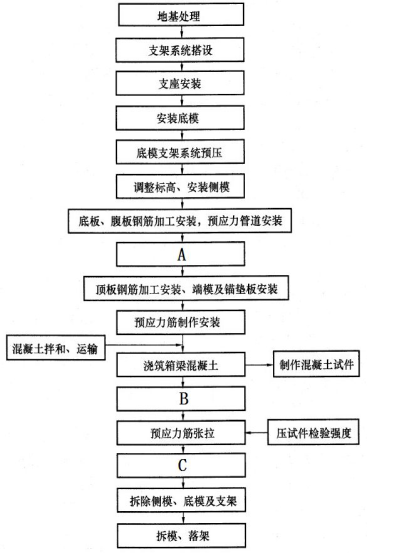

问题 某施工单位承接城市一桥梁工程,工程为 3 跨连续箱梁,跨度为 30m+40m+30m,基础采用钻孔灌注桩,直径 1.2m,桩长 26m,设计强度 C25。三跨连续箱梁采用支架法现浇,项目部编制了箱梁施工工艺流程,如图所示:施工过程中,发生如下事件:事件一:在钻孔过程中遇见地质资料没有描述的地质条件,造成钻孔偏斜,为此施工单位工期延误两天,经济损失两万元。施工单位就此向建设单位进行索赔。事件二:项目部采用泥浆护壁钻孔灌注桩,在成孔后进行检查,发现桩孔垂直度超出规范要求。事件三:下部结构施工完成后,施工单位对支架地基进行处理,符合要求后搭设满堂支架,支架搭设完成后施工单位对支架进行堆载预压,施工单位为赶工期采用一次性加载预压。问题:1.写出工艺流程图中工序 A、B、C 的名称?2.事件一施工单位能否索赔工期和费用?请说明理由。3.分析事件二中垂直度偏差的可能原因。4.写出施工预拱度应考虑的因素。5.施工单位对现浇梁板应检查哪些项目?6.改正事件三中的不妥之处,根据规范要求,支架预压荷载取值大小及合格标准。

选项

答案

解析 1.工序 A:内模安装;工序 B:混凝土养护;工序 C:孔道压浆、封锚。
2.施工单位可以索赔工期和费用;因为地质资料是建设单位提供的,建设单位需对地质资料的准确性和完整性负责,由于地质资料不全造成的工期延长和费用损失应由建设单位承担。
3.垂直度偏差的原因:
(1)场地平整度和密实度差,钻机安装不平整或钻进过程发生不均匀沉降,导致钻孔偏斜。
(2)钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜。
(3)钻头翼板磨损不一,钻头受力不均,造成偏离钻进方向。
(4)钻进中遇到软硬土层交界面或倾斜岩面时,钻压过高使钻头受力不均,造成偏离钻进方向。
4.1)设计文件规定的结构预拱度。
2)支架和拱架承受全部施工荷载引起的弹性变形。
3)受载后由于杆件接头处的挤压和卸落设备压缩而产生的非弹性变形。
4)支架、拱架基础受载后的沉降。
5.检查项目:轴线偏位、梁板顶面高程、断面尺寸、长度、横坡、平整度。
6.(1)改正:支架预压应按预压单元进行分级加载,且不应小于 3 级。3 级加载依次宜为单元内预压荷载值的 60%、80%、100%。
(2)支架预压荷载不应小于支架承受的混凝土结构恒载与模板重量之和的 1.1 倍。
(3)满足下列条件之一,应判定支架预压合格:
1)各监测点最初 24h 的沉降量平均值小于 1mm;
2)各监测点最初 72h 的沉降量平均值小于 5mm。
转载请注明原文地址:https://tihaiku.com/jzgc/141036.html

最新回复(0)
