某施工单位承建一座高架桥,主跨为30+40+30m现浇箱梁,其余为标准跨径(30

admin2022-08-02  51

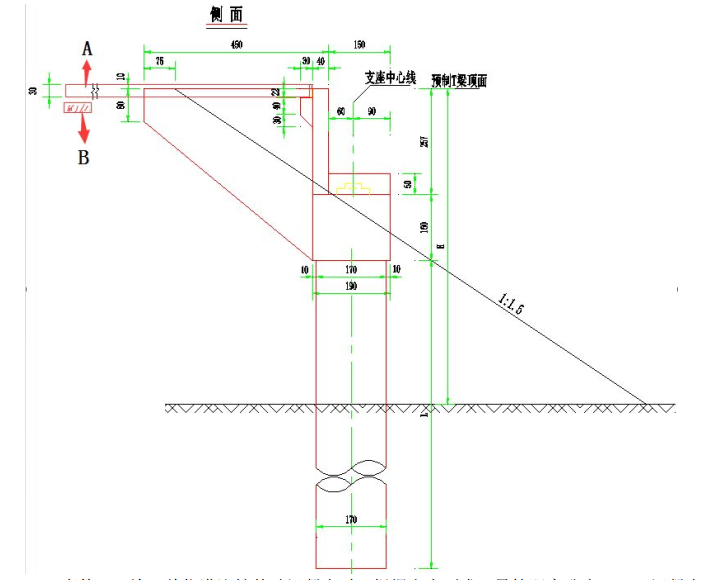

问题 某施工单位承建一座高架桥,主跨为30+40+30m现浇箱梁,其余为标准跨径(30+30+30)m×10联预制T梁,每跨布置5片T梁;主跨采用门洞式支架现浇法施工。设计桩径均为1.5m,桩长20m,地质资料显示,桥梁桩基础高度范围内地质土层自上而下为:杂填土、黏土、亚黏土、强风化岩、弱风化岩,地下水位于地面以下3m;桥台示意图如图所示。事件一:施工单位灌注桩基础混凝土时,根据方案要求,导管距离孔底0.5m,混凝土持续灌注一定时间后,用测深锤测得混凝土顶面至钢护筒顶面距离为7m(孔底至护筒顶面为22m),此时已拔出2m导管6节。事件二:施工单位根据规范及方案要求搭设门洞式支架,并采取措施保证桥梁施工安全及过往行人、车辆安全。【问题】1.指出图中构造物A、B名称,计算标准跨共需多少个支座。2.计算并判断事件一中,导管埋深是否满足规范要求。3.事件二中主跨门洞式支架可采取哪些安全措施?4.主跨支架拆除需要哪些安全措施。

选项

答案

解析 1.(1)构造物A:桥头搭板;构造物B:枕梁。
(2)标准跨共10联,每一联三跨连续梁,每一联支座为4×5=20个,10联共计10×20=200个支座。
2.根据案例背景可知,混凝土面距离孔底为22-7=15m,导管底距离孔底距离为2×6+0.5=12.5m,所以导管埋深为混凝土面以下15-12.5=2.5m,导管埋深符合规范中2-6m的要求。
3.门洞式支架可采取的安全措施:
(1)在门洞式支架前设置限高,限宽门架;(2)门洞式支架两侧设置防撞护墩;
(3)悬挂警示标志,设置夜间警示灯;(4)门洞内设置水平向安全防护,防止坠物;
(5)门洞口设置警示灯带,门洞内安装照明灯具。
4.主跨支架拆除的安全措施:
(1)导行交通,拆除区域设置作业区,连续布置围挡;
(2)施工区域由专人值守,非施工人员严禁入内;
(3)悬挂安全警示标志,设置夜间警示灯;
(4)拆除应自上而下,严禁上下交叉作业;
(5)横向同时卸落,纵向由跨中向支座方向拆除;
(6)严禁敲击、硬拉模板、杆件和配件;
(7)严禁抛掷模板、杆件、配件。
(8)拆除的模板、杆件、配件应分类码放。
