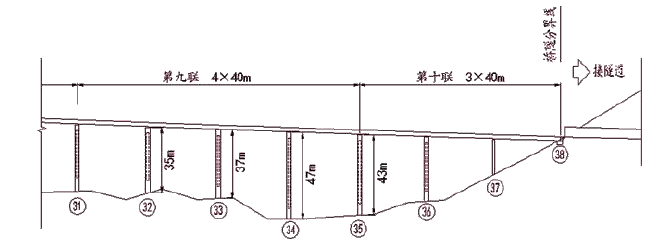

问题 背景资料:某10 联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连。部分桥跨布置示意图如图4-1 所示。该项目在招投标和施工过程中发生如下事件:事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受限,模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工。但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见下图)施工,由此造成工期推迟一个月。事件二:图4-2 中所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。【问题】1.结合图4-2 与事件二,指出型钢、卸落装置、贝雷片分别对应图4-2 中的A~H 中的哪个编号?说明应根据哪些因素来确定卸落装置的型式?2.事件二中,支架施工预拱度的设置应考虑哪些主要因素?3.事件三中,支架专项施工方案实施前的相关程序是否正确?若不正确,写出正确程序。

选项

答案

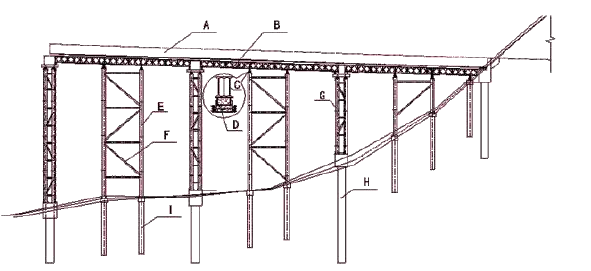

解析 1.事件二中型钢、卸落装置、贝雷片对应图4-2 中的A~H 中的编号是:型钢是C、卸落装置是D、贝雷片是B。应根据结构形式(或支架形式)、承受的荷载大小及需要的卸落量确定卸落装置的型式。
2.支架施工预拱度应考虑下列因素:模板、支架承受施工荷载引起的弹性变形;受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性变形;支架地基在受载后的沉降变形。
3.支架专项施工方案实施前的相关程序不正确,该支架高度超过8m,跨度超过18m,属于超过一定规模的危险性较大工程,专项方案必须由施工单位组织专家进行论证、审查,专家组提交论证报告并签字后方可实施。
