问题

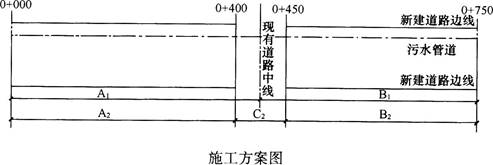

项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400~0+450处穿越现有道路。场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界,将工程划分A1、B1两段施工(见下图),并编制了施工进度计划,总工期为70d。其中,A1段(425m)工期40d,B1段(325m)工期30d,A1段首先具备开工条件。
【注】A1、B1为第一次分段;A2、B2、C2为第二次分段。由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议建设单位将现有道路段即(C2段)50m改为顶管施工,需工期30d,取得了建设单位同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。【问题】 1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方为有效? 2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理什么手续? 3.采用横道图说明作为项目经理应如何安排在70d内完成此项工程?横道图采用下表(请将横道图复制到答题纸上作答,在试卷上作答无效)。
4.顶管工作井在地面应采取哪些防护措施?
选项
答案
解析
1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具设计变更通知单,该文件上必须由原设计人员和设计单位负责人签字并加盖设计单位印章方为有效。 2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理经施工单位技术负责人、总监理工程师签字手续。 3.项目经理在70d内完成此项工程的横道图如下表所示:

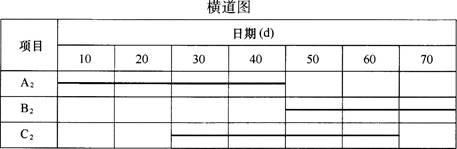

4.顶管工作井在地面应采取的防护措施为设置警示牌、防护围栏、作业警示灯光标志,挖截水沟防止地面水进入工作坑;做封闭式的井口支撑,防止井口坍塌。
转载请注明原文地址:https://tihaiku.com/jzgc/139611.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
下列支护方式中,不属于隧道初期支护的是()。A.喷射混凝土 B.喷锚支护
隧道初期支护施工中,施工现场喷射混凝土的工艺中使用较多的是()。A.干喷法
隧道工程的主体结构物通常指()。A.洞内行车道路 B.洞身衬砌和洞门构造物
关于钢筋混凝土结构构造裂缝防治措施的说法,错误的是()。A.应适当降低混凝土水
悬臂浇筑钢筋混凝土箱梁的施工挠度控制时,对挠度的观测应在一天中的()进行。A.
当混凝土堵塞导管时,可疏通导管内的混凝土的方法有()。A.拔出导管 B.用型
对于大跨径的预应力混凝土悬臂梁桥,其0号、1号块的施工一般采用()。A.扇形托
导致钻孔灌注桩施工中断桩的原因有(),A.混凝土坍落度太小,骨料太大,运输距离
预应力混凝土的预应力筋采用应力控制方法张拉时,应以()进行校核。A.内缩量
配制高强度混凝土必须使用的外加剂是()。A.引气剂 B.防冻剂 C.缓凝剂
随机试题
Tinabegantolookforanewjob.Shewenttotheemploymentagencyand【T1】_
ASports体育运动Manyanimalsengageinplay,butho
Seekingtobuildsupportamongblackfamiliesforitseducationreformlaw,
GrowingupasanAsianinBritainismuchmorethanaquestionoffacingdis
关于我国湿陷性黄土的分布区域,以下何者是不正确的?( )A.四川、贵州和江西省
Ⅰ型高脂血症的膳食治疗原则是严格限制( )。A.蛋白质的摄入 B.糖类的摄入
下列哪项不符合黄体功能不全A.月经周期第20天血黄体酮水平为100mmol/L
下列电信资费的定价形式中,不属于《电信条例》明确规定的定价形式是()。A:政府指
某新建项目建设期为3年,借款额在各年年内均衡发生,第1年借款200万元,第2年借
关于月经的临床表现,下列哪项错误 A.月经是妇女生殖系统周期性变化的重要标志
最新回复
(
0
)
