【背景资料】 A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混

admin2022-08-02  36

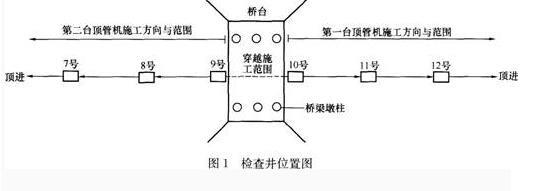

问题 【背景资料】A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~?-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。项目部确定采用两台顶管机同时作业,一号顶管机从8号井始发向北顶进,二号顶管机从10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了顶管工程施工方案,并已经通过专家论证。施工过程中发生如下事件:事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井项进。施工方案经项目经理批准后实施。【问题】1.本工程中工作井是否需要编制专项方案?说明理由。2.设备放在小区绿地暂存,应履行哪些程序或手续?3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作?4.项目经理批准施工变更方案是否妥当?说明理由。5.项目部就事件1的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

选项

答案

解析 1.本工程中工作井需要编制专项方案。 理由:工作井是采用检查井改造的,其埋深为-4.3~-4.1m,最浅处深度都达到-5.7m,混凝土管直径1.6~1.8m,带水顶管作业,属于危险性较大的分部分项工程,必须编制施工专项方案,且须经专家论证。
2.设备放在小区绿地暂存,应履行的程序或手续:须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理临时用地手续。
3.10号井改为向8号井顶进的始发井,应做好的技术准备工作:必须执行变更程序;开工前必须编制专项施工方案,并按规定程序报批;技术负责人对全体施工人员进行书面技术交底,交底资料签字保存并归档;调查和保护施工影响区内的建构筑物和地下管线;对检查井进行加固,布置千斤顶、顶柱、后背;工作井上方设截水沟和防淹墙,防止地表水流人工作井;交通导行方案,工作井范围内设围挡、警示标志、夜间红灯示警;对桥梁监测变形量。
4.项目经理批准施工变更方案不妥。
理由:施工方案的变更必须报企业负责人和总监理工程师批准后方能实施。
5.项目部可以就事件1的拆迁影响向建设单位索赔。索赔项目:工期、机械窝工费、人员窝工费、利润。
转载请注明原文地址:https://tihaiku.com/jzgc/139538.html

最新回复(0)
