问题
某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→丹姐母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。
问题1、安装公司编制的施工方案还应包括哪些内容2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求写出合格标准。3、图2中,母线槽安装有哪些不符合规范要求写出符合规范要求。4、分别指出建设、设计和施工单位的哪些原因造成了工期延误
选项
答案
解析
1.编制的施工方案还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求。
2.绝缘电阻测试值不符合规范要求的时第③节,第⑤节母线槽。母线绝缘电阻测试不得低于20MΩ。

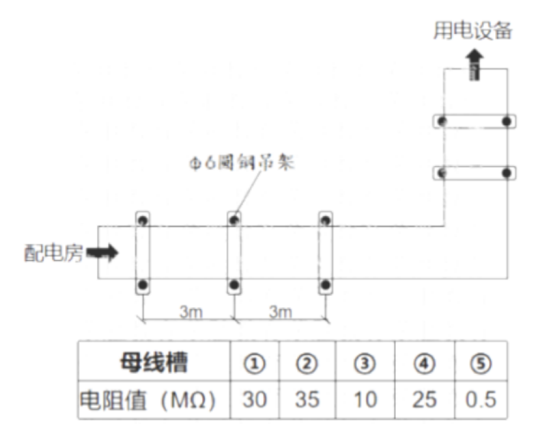

3.图2中,母线槽安装不符合规范要求的有:
(1) 支吊架的间距为3m;规范要求:室内支吊架间距不大于2m。
(2) 圆钢吊架直径为中6;规范要求:母线槽水平安装时,圆钢吊架直径不得小于8mm。
(3) 母线槽转弯处没有增设支架;规范要求:每节母线槽的支架不应少于1个,转弯处应增设支架加强。
4.建设单位造成工期延误的原因是:工程款未及时支付给施工单位。设计单位造成工期延误的原因是:未能及时修改出图。 施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。
转载请注明原文地址:https://tihaiku.com/jzgc/137413.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
在河道截流中,采用双戗截流最主要的目的是()。A.减少截流流量 B.利于
平面位置放样应根据放样点位的精度要求、现场作业条件和拥有的仪器设备,选择适用的放
建筑材料按其物理化学性质可分为()。A.无机非金属材料 B.有机非金属材
地基处理中的灌浆按其目的可分为固结灌浆、帷幕灌浆和()等。A.压力灌浆
下列仪器设备中,具有在海、陆、空全方位实时三维导航与定位能力的是()。A.
将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及低压缩性的散粒材料,
发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。
混凝土材料称重允许偏差中,混合材料的允许偏差是()A.±1% B.±2%
混凝土面板堆石坝不同坝体部位其压实检查项目不同,下列不属于堆石料压实检查项目的
下列材料用量对比关系中,不属于混凝土配合比的是()。A.砂率 B.水胶比
随机试题
()贸易管制()付款条件[br]()保证金()违约D、M
WelcometothePublicBusSystem.Itsbusnetworkoperates365daysoftheye
Thelaptopcomputerisbecomingmoreandmorepopularbecauseitis______.[br]
Forthispart,youareallowed30minutestowriteacompositiononthetitleSh
Alandfreefromdestruction,pluswealth,naturalresources,andlaborsupp
Itwasamiraclethathe______(在半年前的空难中幸存).survivedtheaircrashhalfayear
土地权属争议案件最终由( )作出处理决定。A.上级国土资源行政主管部门 B
图中出现三种房子的均价都有所增长的年数为:() A.2 B.3 C.4
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
关于技术转移与技术扩散的说法,正确的有( )。A.技术扩散强调技术在一国范围内
最新回复
(
0
)
