发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。

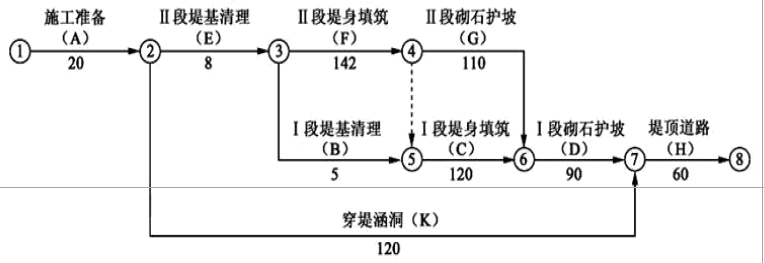

admin2022-08-02  32

问题 发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成 2 个区段组织流水施工,项目部拟定的初始施工进度计划如图所示(单位:d)。在实施中发生如下事件:事件一:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“Ⅰ堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。事件二:由于设计变更,“Ⅱ段堤身填筑”(F 工作)推迟 5d 完成。事件三:质检时发现Ⅰ段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟 3d 完成。事件四:第 225 天末检查时,“Ⅱ段砌石护坡”(G 工作)已累计完成 40%工程量,“Ⅰ段堤身填筑”(C 工作)已累计完成 40%工程量,“穿堤涵洞”(K 工作)已累计完成 60%工程量。 【问题】1.指出堤防防汛抢险施工的抢护原则。2.根据事件一,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。3.分别指出事件二、事件三的责任方,分析对工期的影响及可获得工期补偿的天数。4.根据事件四,分别指出第 225 天末 G、C、K 工作已完成多少天工程量,及其对工期有何影响。(假定各工作匀速施工)5.穿堤涵洞在施工过程中需要进行温度控制,其中混凝土生产过程中温度控制中涉及降低混凝土出机口温度措施,指出出机口温度的具体含义以及降低混凝土出机口温度的具体措施?

选项

答案

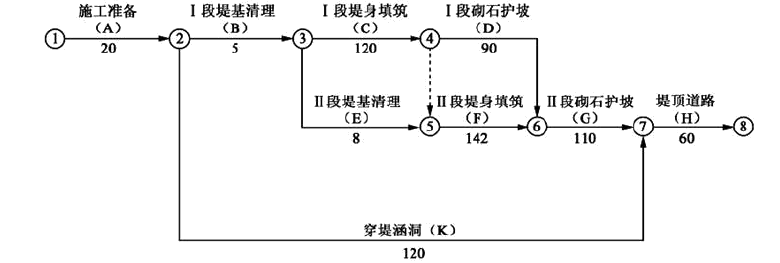

解析 1.堤防防汛抢险施工的抢护原则:前堵后导、强身固脚、减载平压、缓流消浪。2.根据事件一,绘制新的施工网络计划图如图所示。(2)原计划工期为:20+5+120+142+110+60=457(天)。 新计划工期:20+8+142+120+90+60=440(天)。 (3)新计划的关键线路为:A→E→F→C→D→H。 3.(1)事件二中,由于设计变更导致的工期延误,责任方为发包人,由于 F 工作是关键工作,会影响工期 5 天,因此可获得 5 天的工期补偿。 (2)事件三是施工质量问题,责任方为承包人,会影响工期 3 天,不能获得工期补偿。4.根据事件四,对第 225 天末 G、C、K 工作已完成工程量及其对工期的影响具体分析如下:(1)G 工作:第 225 天末检查时,G 工作完成了 110×40%=44 天的工程量。按计划进行,第225 天末时,G 工作应完成 225-170=55 天的工程量;故拖期 55-44=11 天;且 G 工作为非关键工作,总时差为 10 天,故会使工期延误 1 天。 (2)C 工作:第 225 天末检查时,C 工作完成了 120×40%=48 天的工程量。按计划进行,第225 天末时,C 工作应完成 55 天的工程量;故拖期 55-48=7 天;且 C 工作为关键工作,故会使工期延误 7 天。 (3)K 工作:第 225 天末检查时,K 工作完成了 120×60%=72 天的工程量。K 工作最早开始时间为20天,按计划进行,第225天末时,K工作应完成225-20=205天的工程量;故拖期205-72=133天;且 K 工作为非关键工作,总时差为 240 天,故不影响工期。5.(1)出机口温度是指在拌合设施出料口测得的混凝土拌合物深 3-5cm 处的温度;(2)降低混凝土出机口温度的具体措施:①常态混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施,碾压混凝土的粗集料宜采用风冷措施。②拌合楼宜采用加冰、加制冷水拌合混凝土。
转载请注明原文地址:https://tihaiku.com/jzgc/147185.html

最新回复(0)
