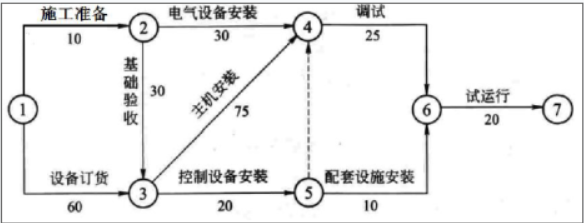

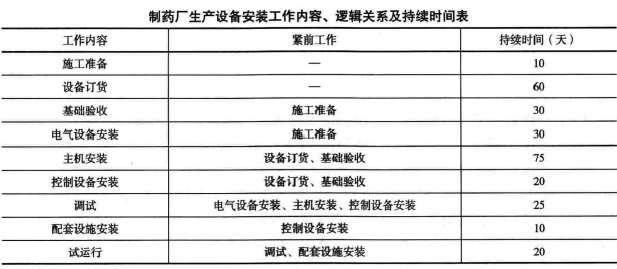

问题 某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货,制药厂生产设备的主机设备、土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60 天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见下表。在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50 天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10 天,安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。问题:1.绘制制药厂生产设备工程施工进度计划(双代号网络图)。总工期需要多少天?2.写出设备基础混凝土强度的验收要求?3.基础验收工作增加到50 天是否会影响总工期?说明理由。4.主机设备及控制设备晚到10 天是否影响总工期?说明理由。5.工程按合同工期完成,安装公司应如何进行工期调整?

选项

答案

解析 1.A 公司编制的双代号网络图如下所示总工期为180 天。2.设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护和混凝土强度是否符合设计要求。3.基础验收工作增加到50 天,比计划时间多了20 天,不会影响总工期,因为基础验收在非关键线路上,有20 天总时差,延误时间未超过其总时差。4.主机设备晚到10 天,会影响总工期,因为该工作在关键线路上。控制设备晚到10 天,不会影响工期,因为该工作在非关键线路上,有55 天总时差。5.安装公司应压缩关键工作持续时间,改变某些工作的衔接关系,在主机安装、调试、试运行3 个关键工作上赶工10 天。
