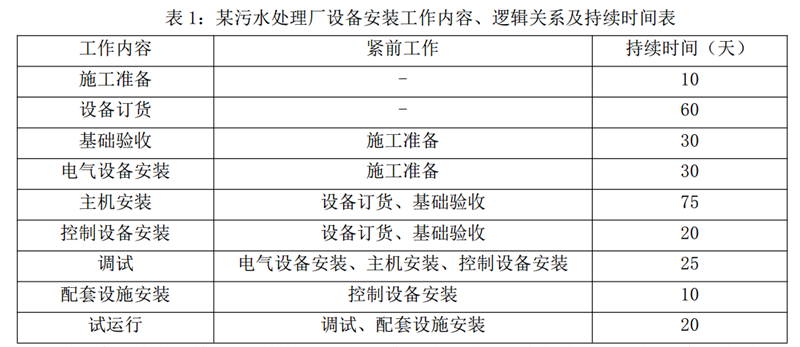

某安装公司承包某污水处理厂设备工程的施工,该厂设备的主机及控制设备由建设单位采购

admin2022-08-02  24

问题 某安装公司承包某污水处理厂设备工程的施工,该厂设备的主机及控制设备由建设单位采购。安装公司进场后,按合同工期要求、工作内容、设备交货时间、逻辑关系及工作持续时间编制了施工进度计划,见下表在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求。土建单位整改后,检验合格,使基础验收的工作时间用了 50 天。污水处理厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了 10 天。设备进场后在安装水泵电机(380V 异步电机)前,用 500V 兆欧表测量电动机绕组的绝缘电阻为 0.3MΩ,电动机绝缘电阻不能满足要求,必须进行干燥。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,完成系统水泵(轴功率 7.5kw)等单体试运行,按合同规定的工期完成。问题:1.根据图表 1 绘制该工程施工进度计划(双代号网络图)。 计算该工程总工期需要多少天?2.设备基础混凝土强度主要验收那几项?如何进行基础强度的复测?3.电动机可采用哪种干燥法?简述电动机干燥时的注意事项。4.分别分析基础验收工作增加 50 天,主机设备及控制设备晚到 10 天,是否对总工期造成影响。说明理由。5.本工程水泵在额定工况下连续单体试运转的时间应满足什么要求?单机体运行的目的是什么?

选项

答案

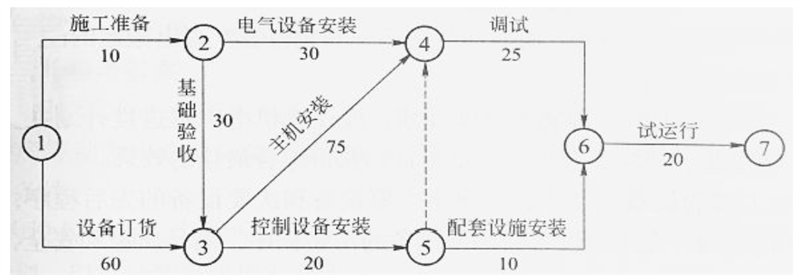

解析 1.该工程总工期为 180 天。安装公司编制的施工进度计划(双代号网络图)如下:2.基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。如果对设备基础的强度有怀疑时。可请有检测资质的工程检测单位对基础的强度进行复测。3. 电动机可采用外部加热干燥法和电流加热干燥法。电动机干燥时注意事项:1)在干燥前应根据电动机受潮情况制定烘干方法及有关技术措施;2)烘干温度缓慢上升,一般每小时的温升控制在 5-8℃;3)干燥中要严格控制温度,在规定范围内,干燥最高允许温度应按绝缘材料的等级来确定,一般铁芯和绕组的最高温度应控制在 70- 80℃;4)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶;5)定时测定并记录绕组的绝缘电阻、绕组温度、干燥电源的电压和电流、环境温度。测定时一定要断开电源,以免发生危险;6)当电动机绝缘电阻达到规范要求,在同一温度下经 5h 稳定不变后认定干燥完毕。 4.基础验收工作增加到 50 天,比计划时间多了 20 天,不会影响工期,因为基础验收在非关键线路上,有 20 天时差。主机设备晚到 10 天,会影响总工期,因为该工作在关键线路上。控制设备晚到 10 天,不会影响总工期,因为该工作在非关键线路上,有时差 55 天。5.泵的轴功率小于 50kW,在额定工况下连续运转时间不小于 30min。单体试运行主要考核:单台设备的机械性能,检验设备的制造、安装质量和设备性能等是否符合规范和设计要求。
转载请注明原文地址:https://tihaiku.com/jzgc/132841.html

最新回复(0)
