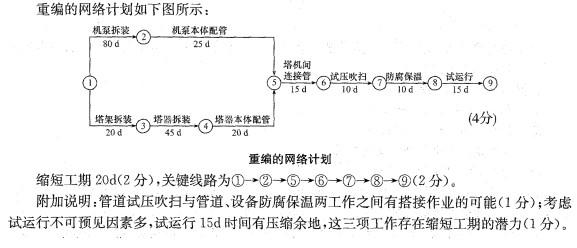

以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?

admin2022-08-02  37

问题 以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
